教育福祉総合センター建設工事の進捗状況について
更新日:2019年12月15日
教育福祉総合センター建設工事の進捗状況をお知らせします
教育福祉総合センターは、平成29年10月23日に工事請負契約を締結し、令和元年12月20日までの期間で工事を行います。

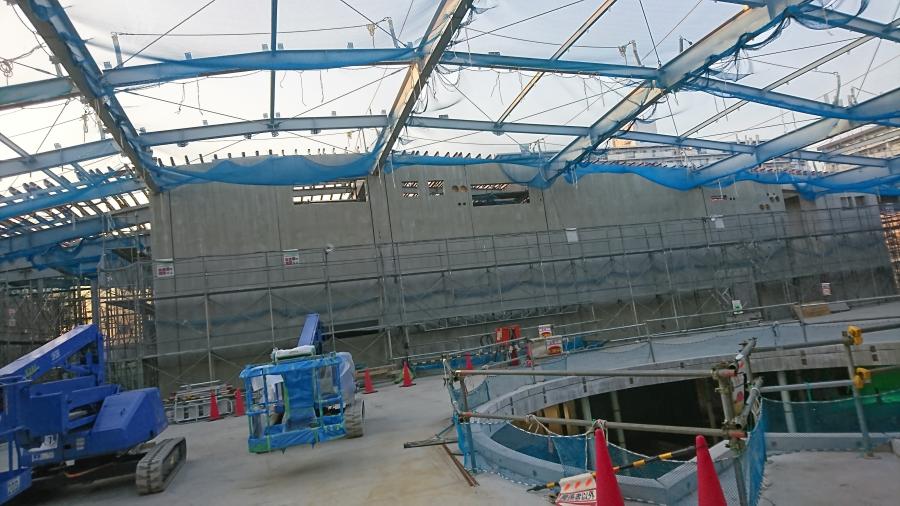

ここでは、工事の進捗状況についてお知らせします。
なお、工事による騒音や振動、粉塵の飛散等、近隣の皆様には大変ご迷惑をお掛けしております。誠に申し訳ありませんが、これらの抑制に努めてまいりますので、引き続き工事へのご理解とご協力をお願いいたします。
注:建物の概要については、「(仮称)教育福祉総合センター整備事業の概要について」をご覧ください。
令和元年12月
-

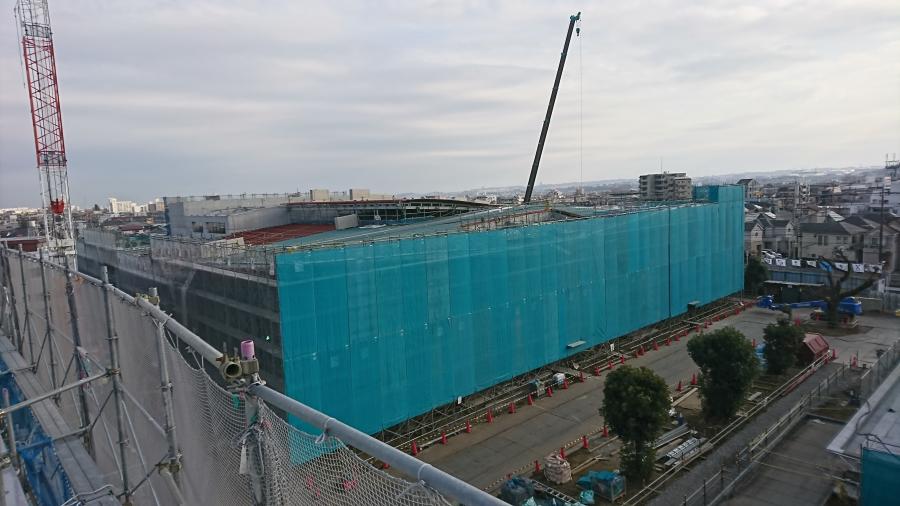

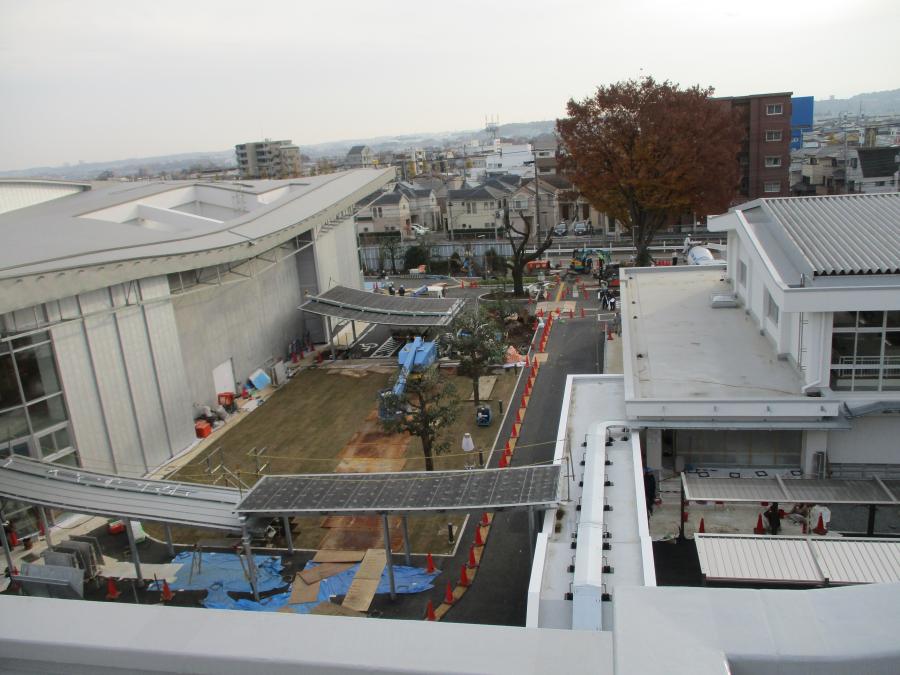

全景
-

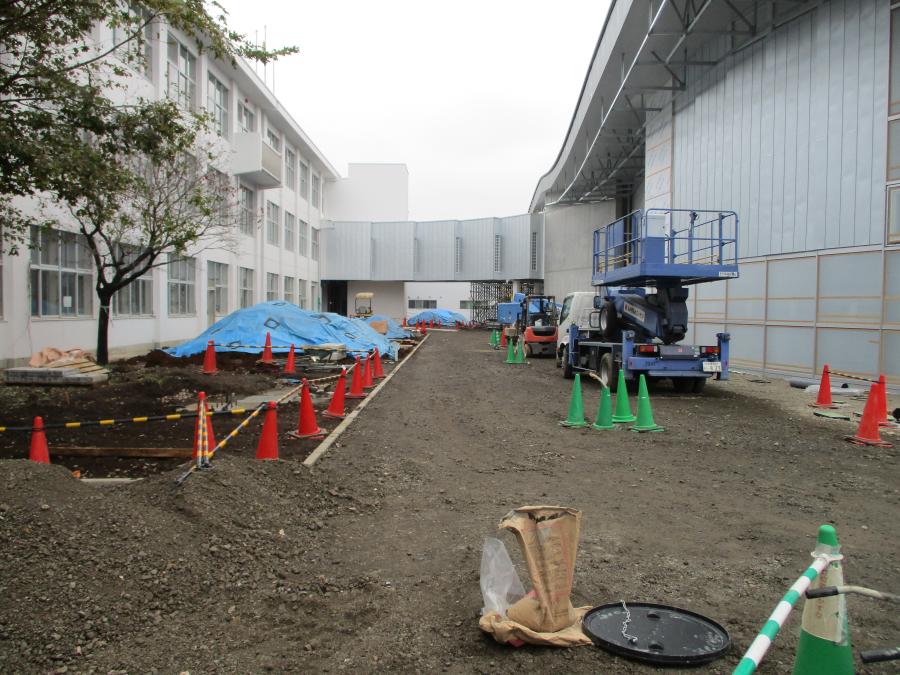

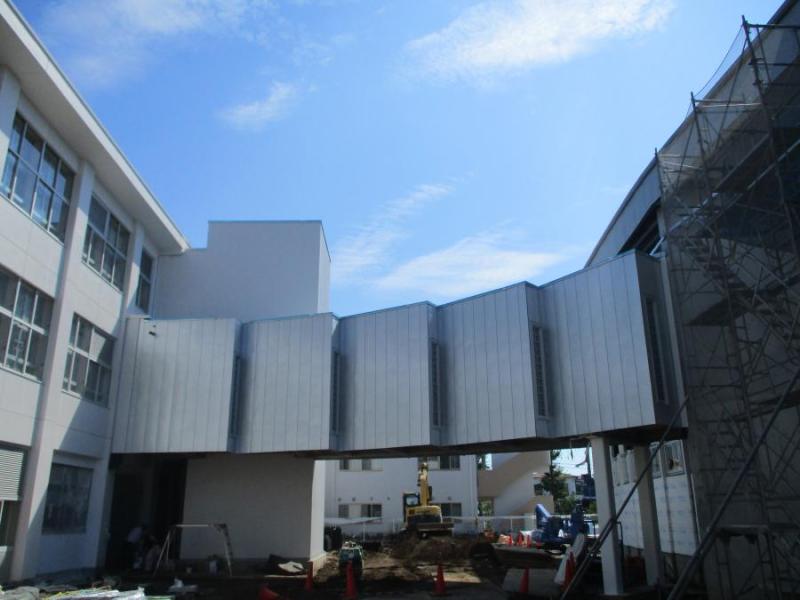

新築棟・体育館棟間外構工事
-
新築棟東側外構工事
-

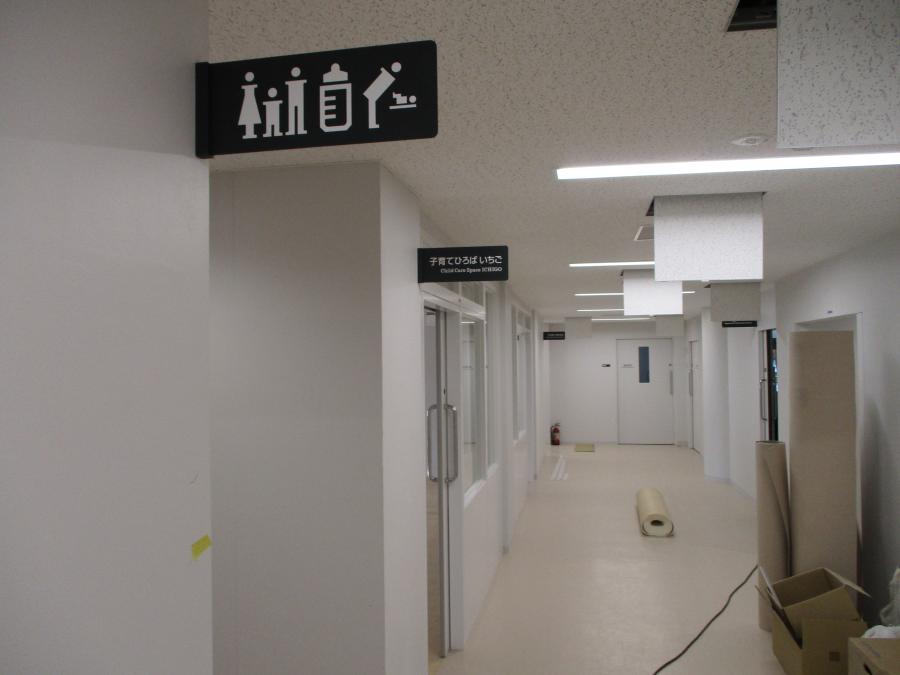

校舎棟室名視覚表示
-

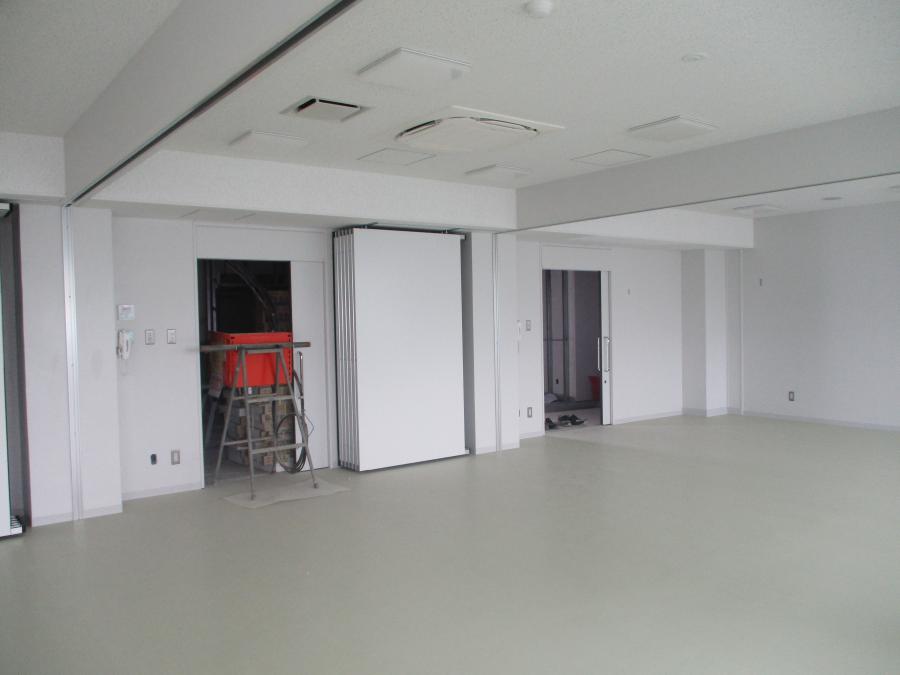

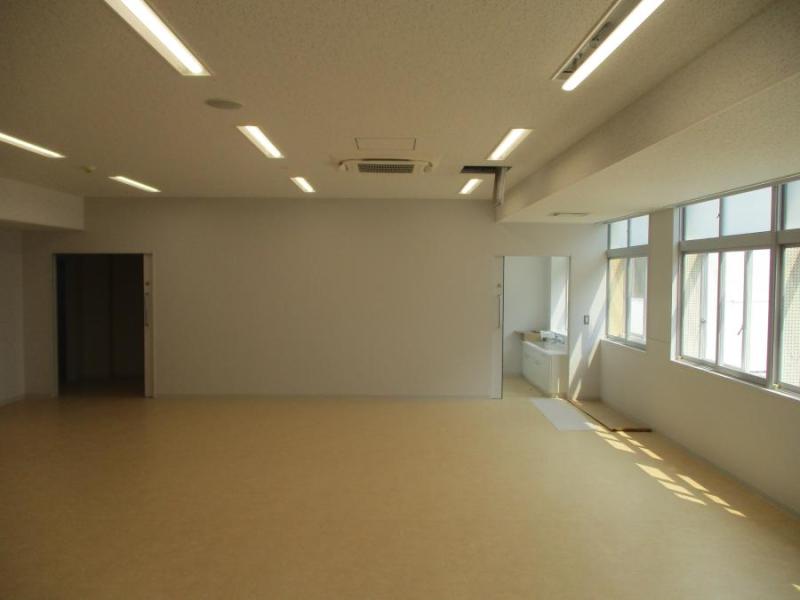

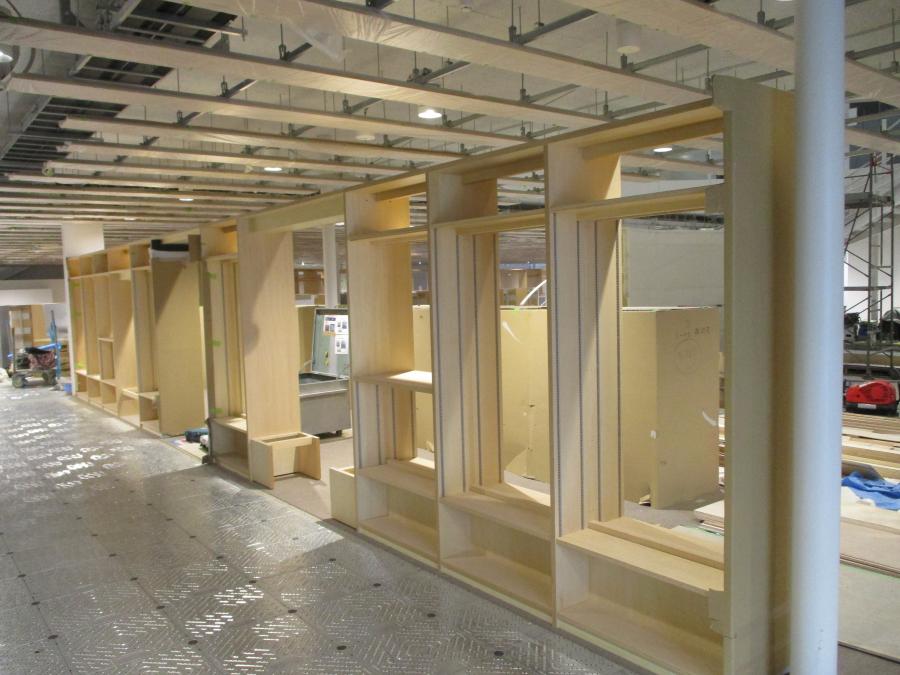

新築棟一般開架閲覧棚
-

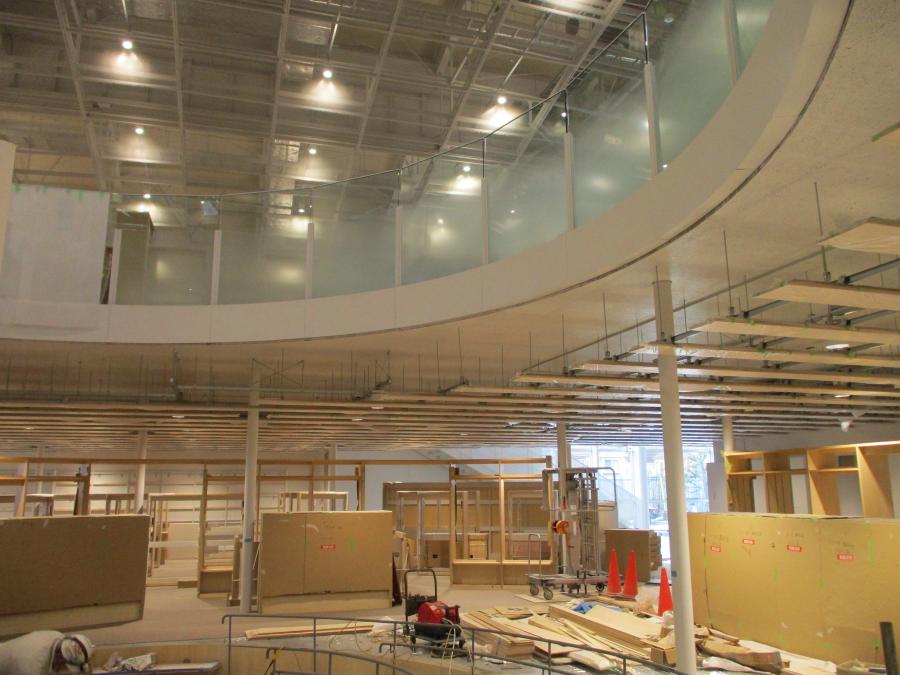

新築棟吹き抜け2階ガラス手摺
新築棟では、内装工事、家具工事を行っています。校舎棟では、室名視覚表示を行っています。
外部では、植栽、舗装等外構工事を行っています。
令和元年11月
新築棟は、床、壁及び天井内装工事と外構工事を行っています。校舎棟では、1,2階西側の内装工事を行っています。校舎棟北側の自転車置き場が完成しました。
-

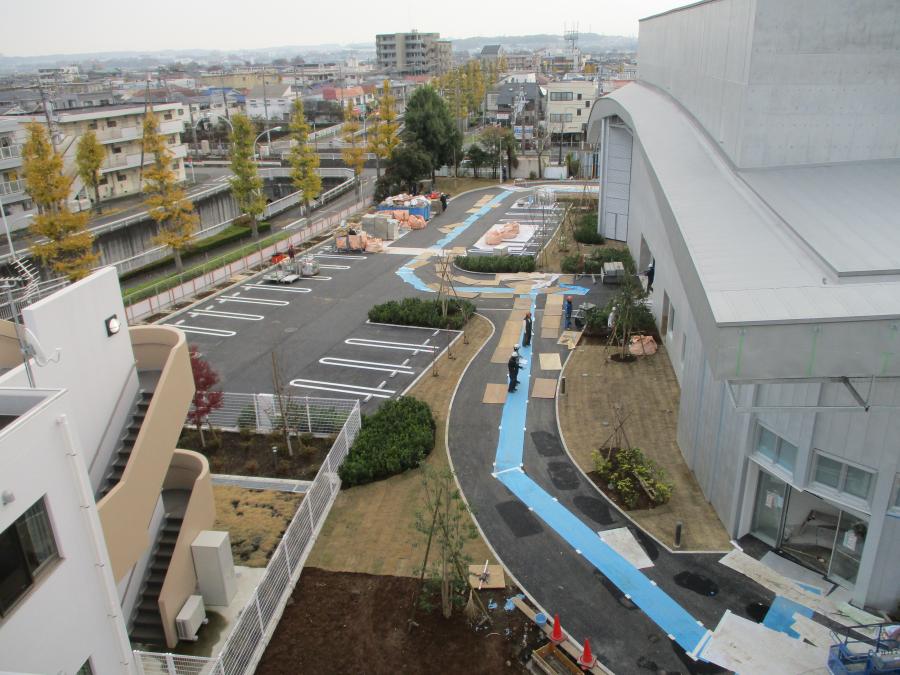

前景
-

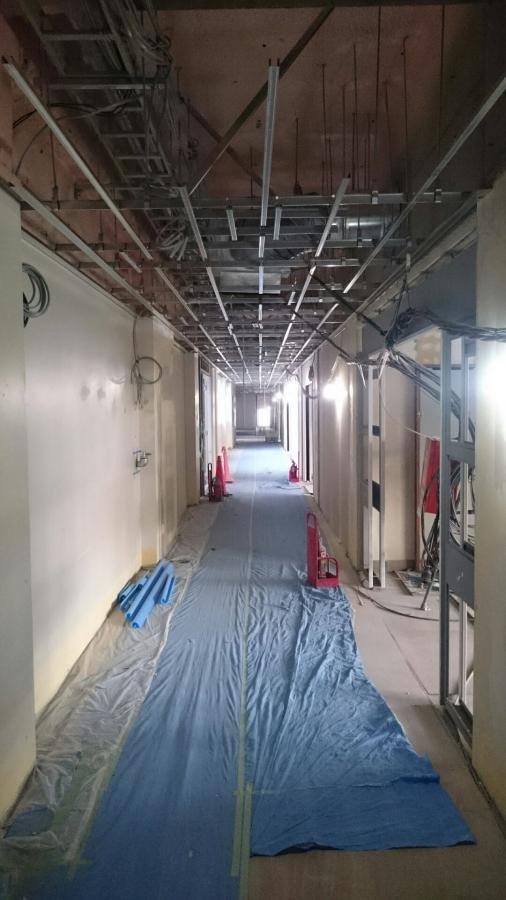

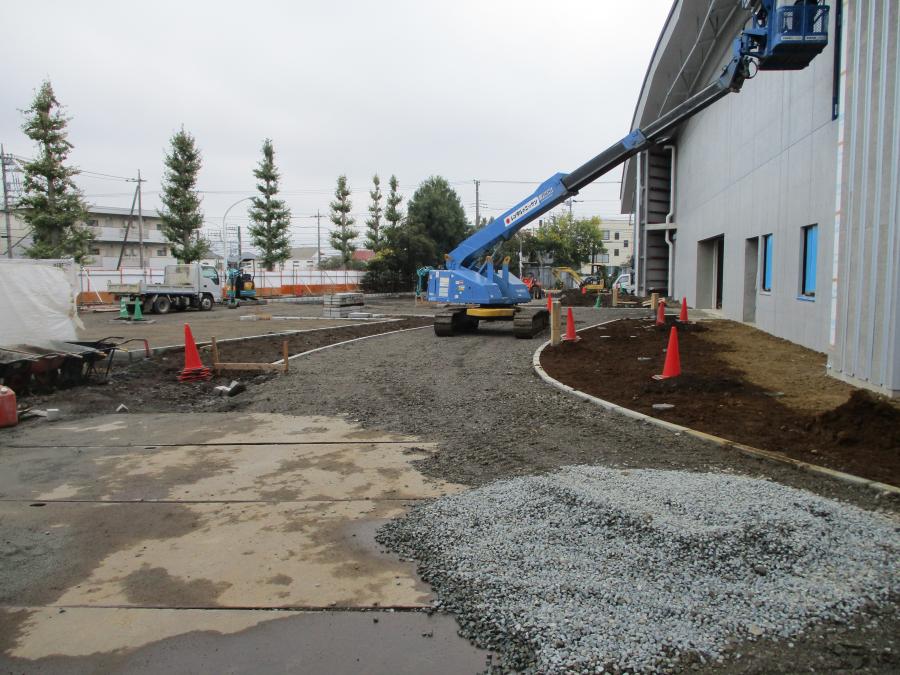

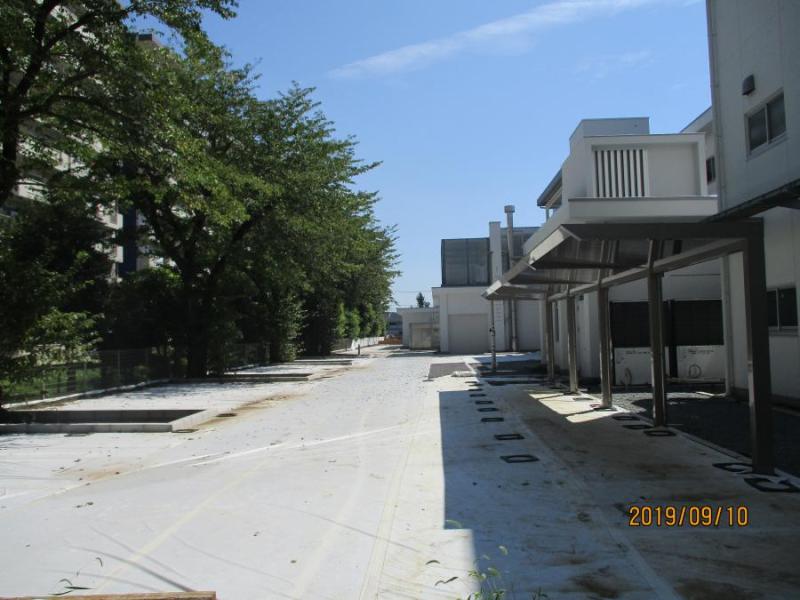

新築棟校舎棟間外構工事
-
新築棟東側外構工事
-

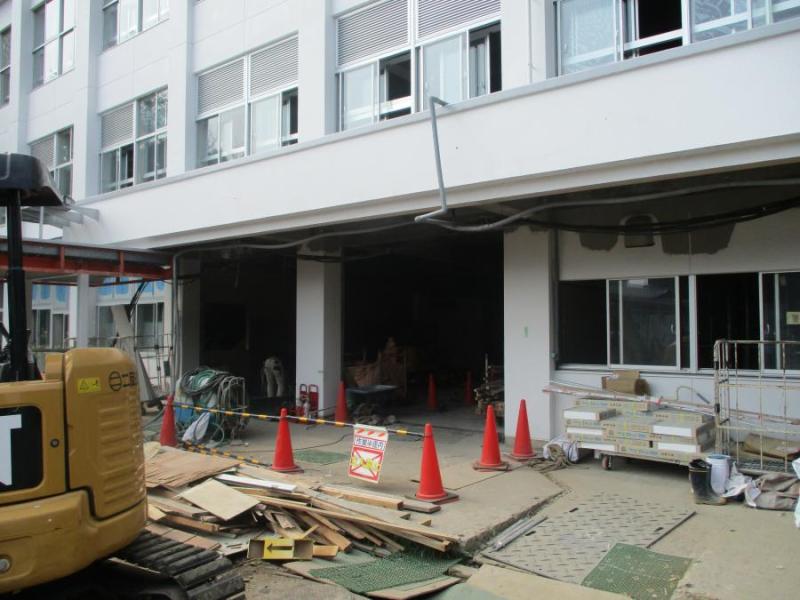

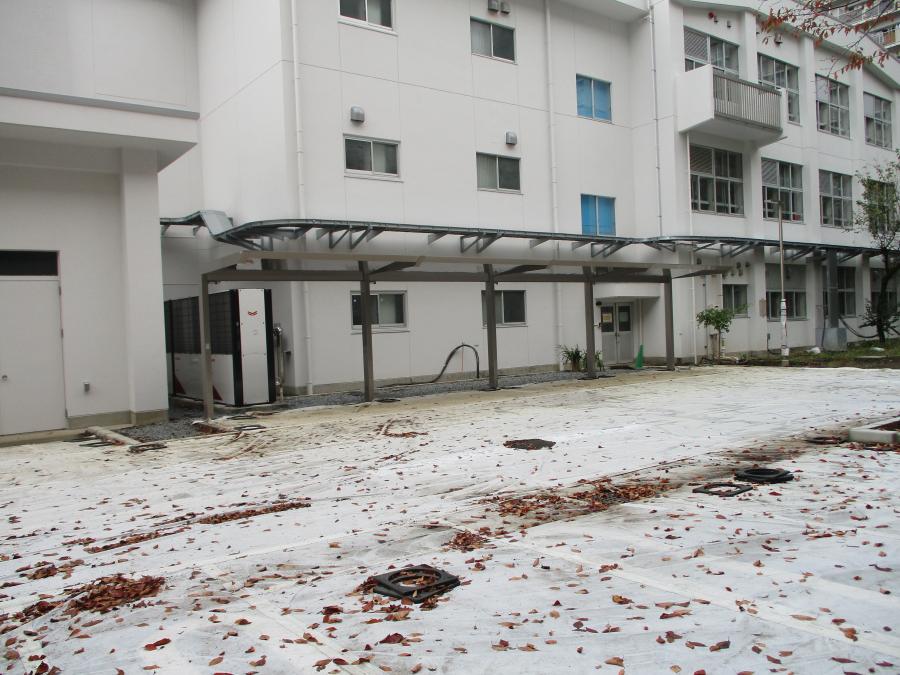

校舎棟北側自転車置き場
-
新築棟1階開架閲覧室OAフロアー及び棚下地工事
-

新築棟2階天井工事
令和元年10月現在
新築棟は外壁及び内装工事を行っています。体育館は可動客席の工事が終了しました。
-

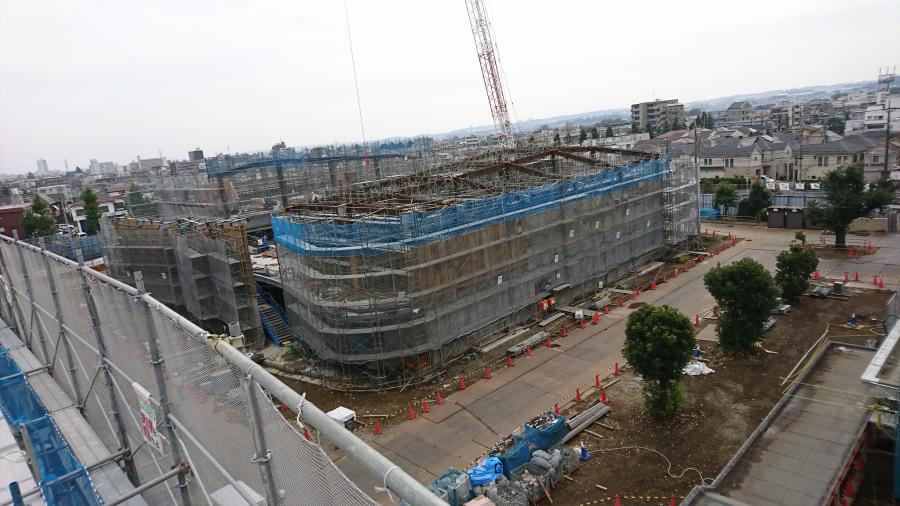

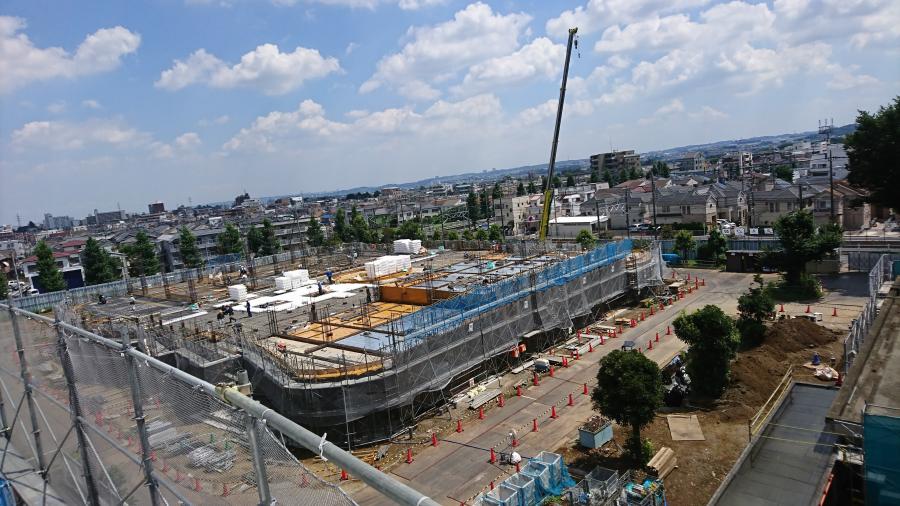

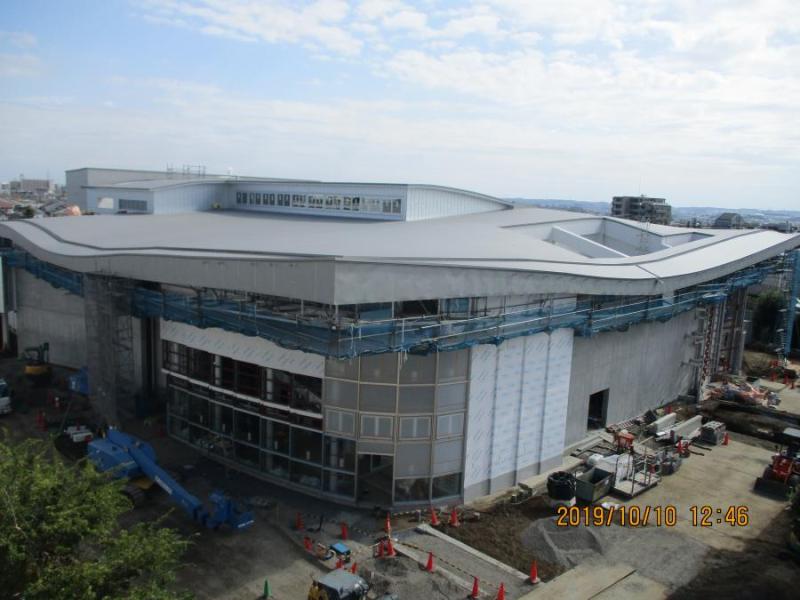

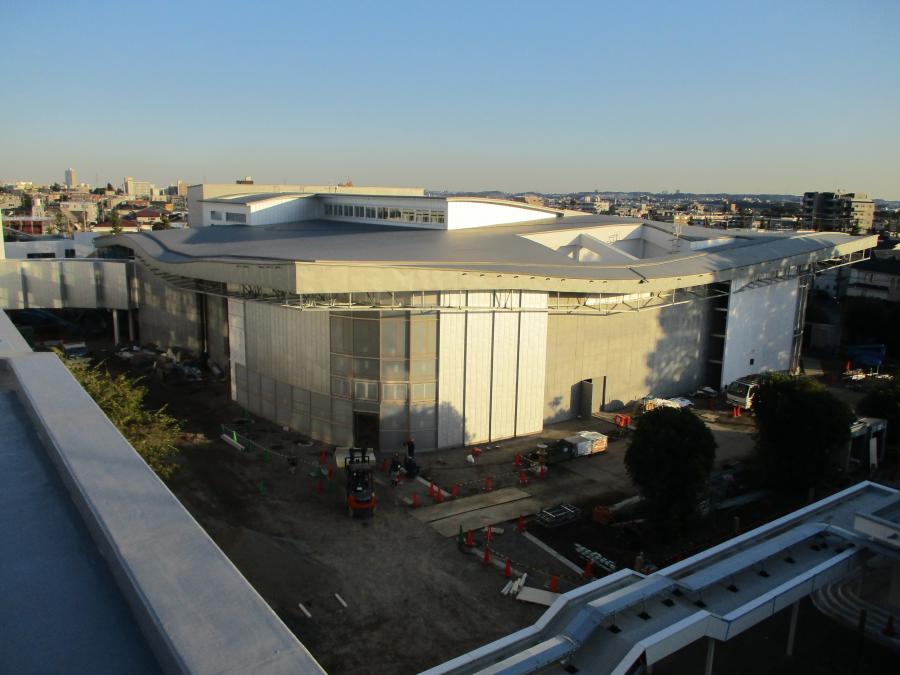

全景
-

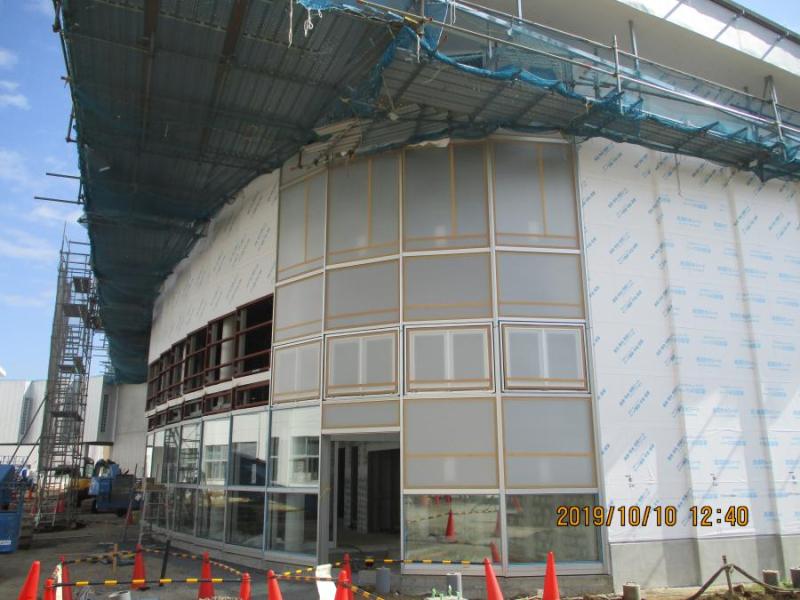

北西外壁面
-

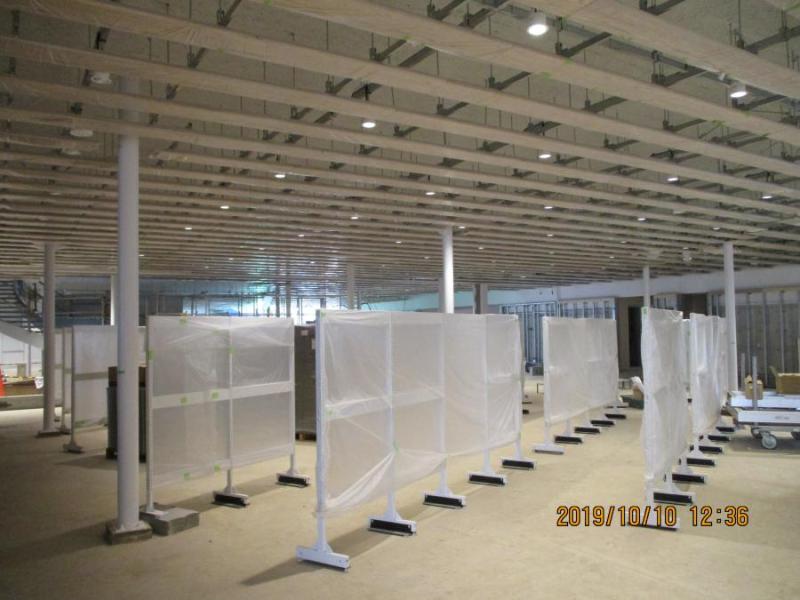

1階開架閲覧室書棚下地
-
2階開架閲覧室天井下地
-

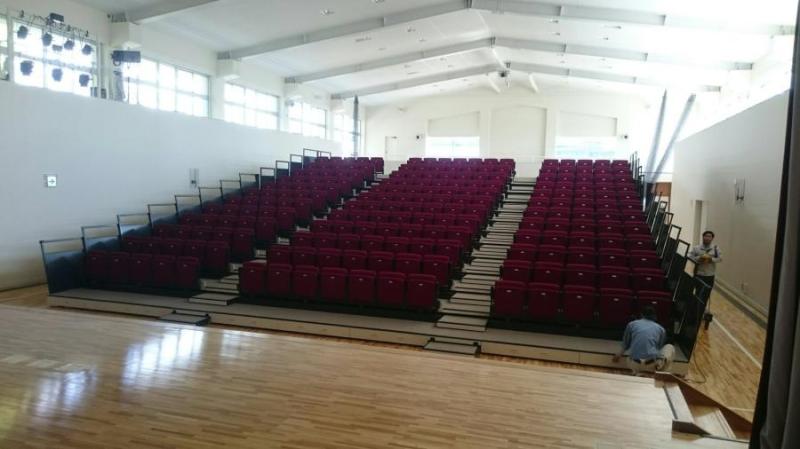

体育館可動客席最後部時
-
体育館可動客席最前列時

令和元年9月
-

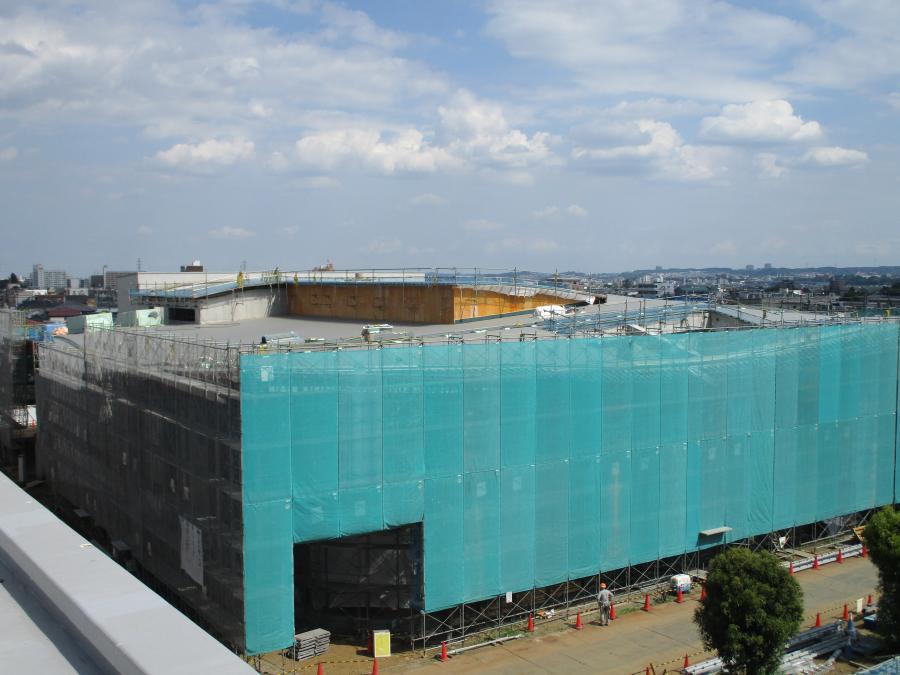

全景
-

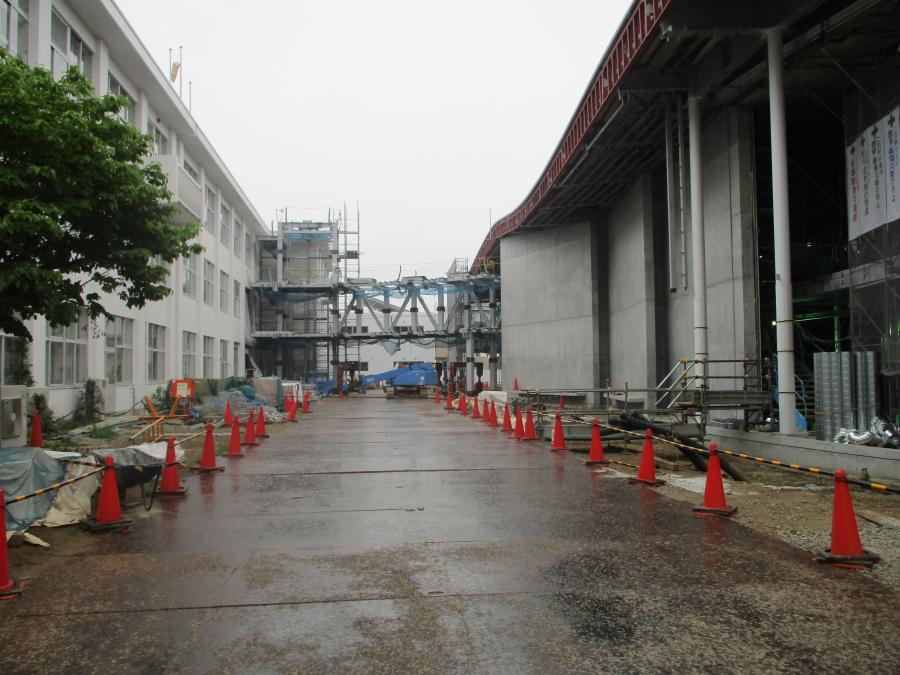

接続廊下
-
校舎北側外構
-

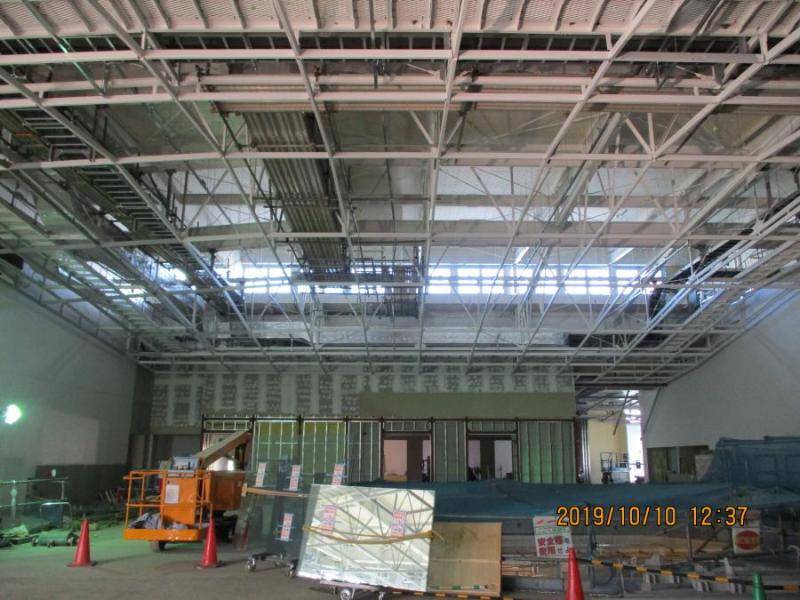

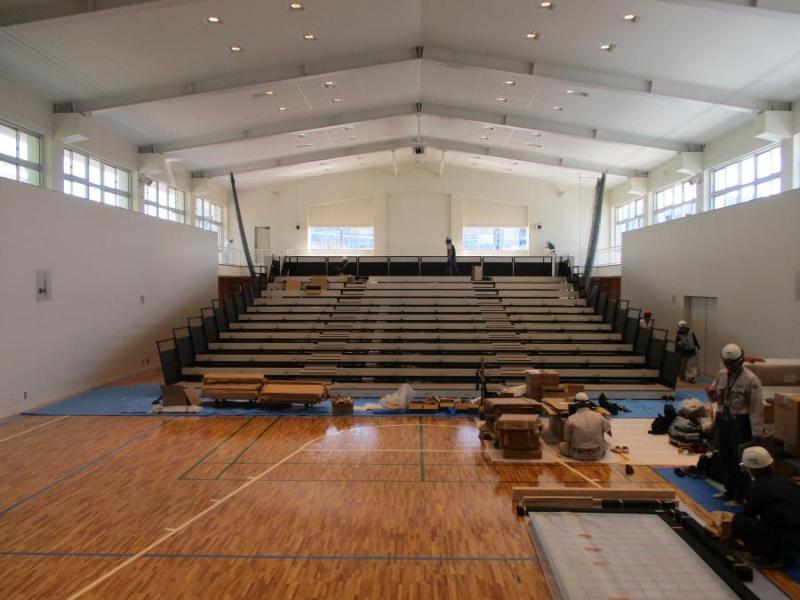

体育館電動式可動客席
-
体育館舞台
-

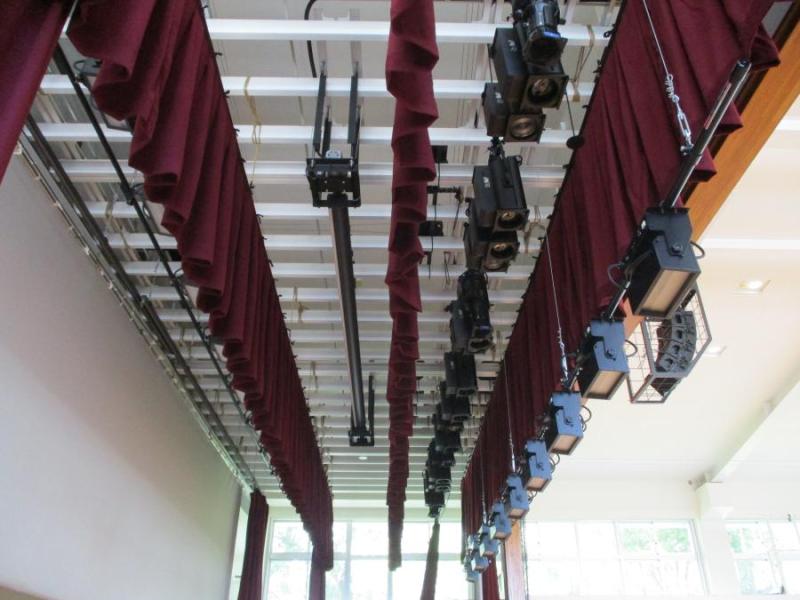

体育館舞台照明
新築棟は外壁及び内装工事を行っています。校舎棟は外構及び内装工事を行っています。体育館棟は電動式可動客席及び舞台照明の工事を行っています。
令和元年8月
-
全景
-
新築棟天井工事
-
校舎棟昇降口改修工事
-

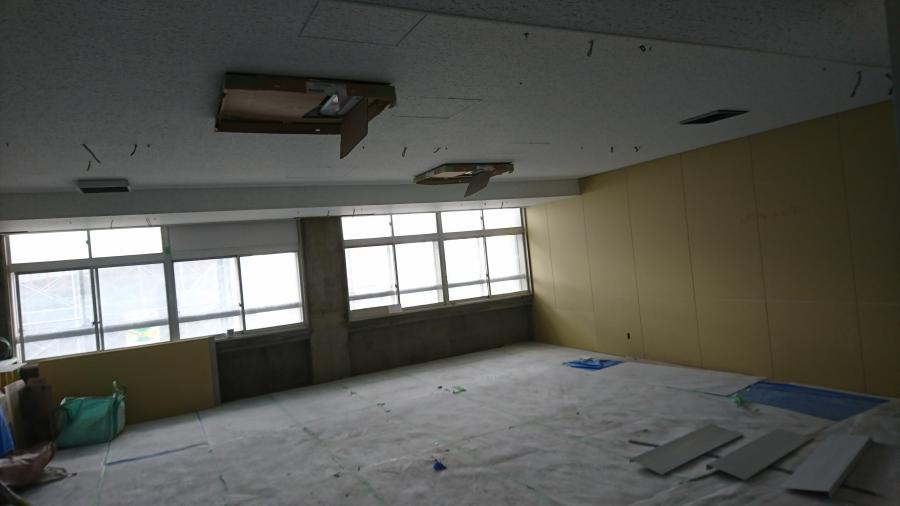

校舎棟教室内装工事
-

体育館棟床工事
-

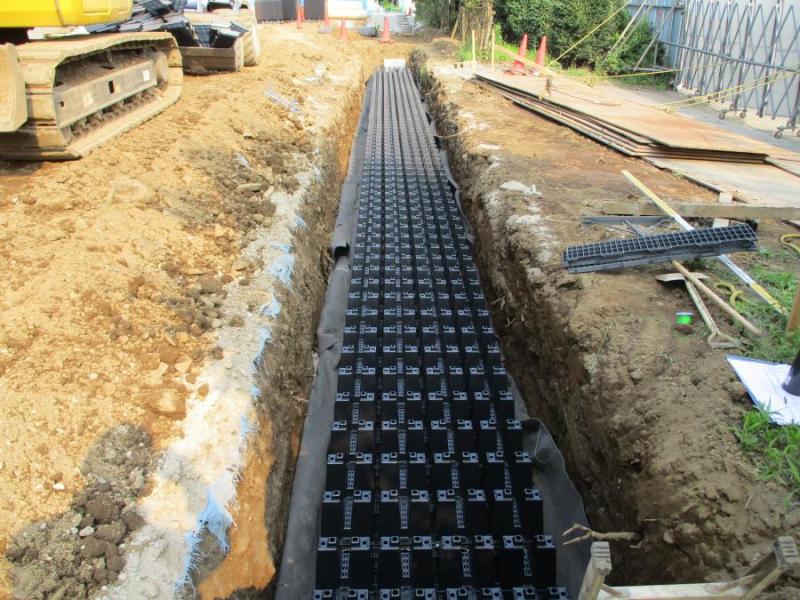

雨水浸透設備工事
新築棟は、外壁工事及び内装工事を行っています。校舎棟は昇降口に自動ドアーを取り付ける工事を行っています。体育館棟は、床工事を行っています。外構工事では、雨水浸透設備工事を行っています。
令和元年7月
-
全景
-
受変電設備工事
-

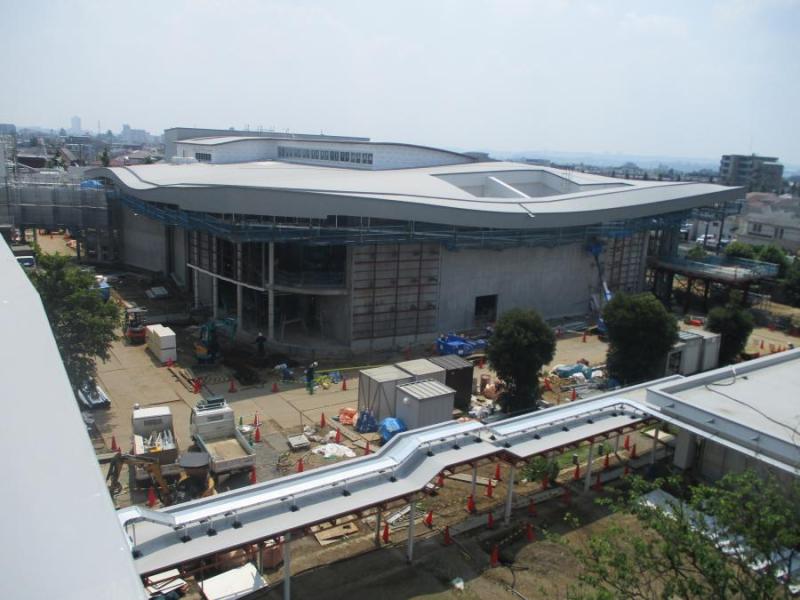

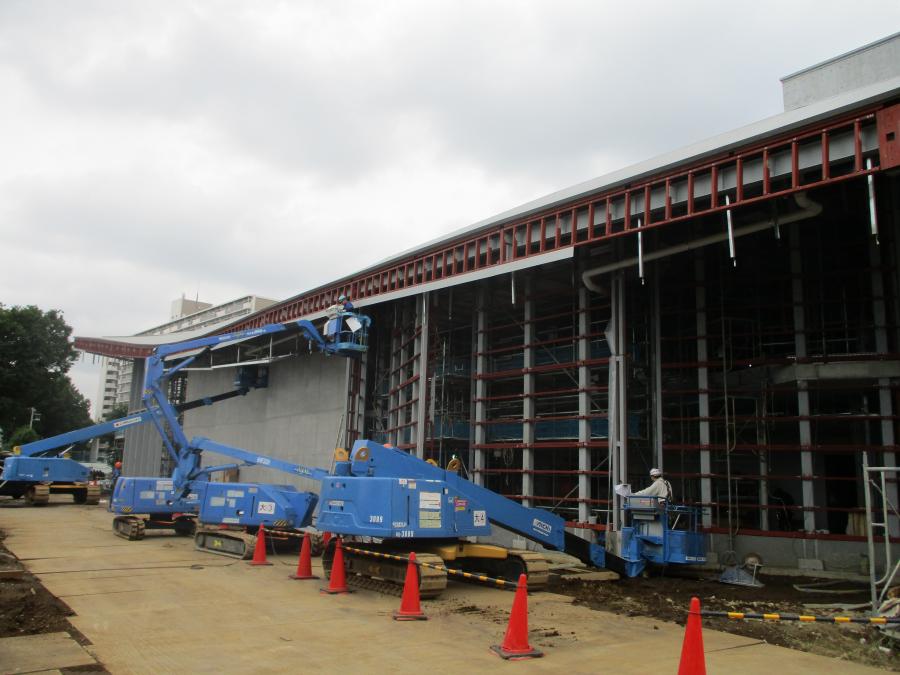

新築棟南側軒工事
-
新築棟郷土資料室内装工事
-
新築棟シアター内装工事
-

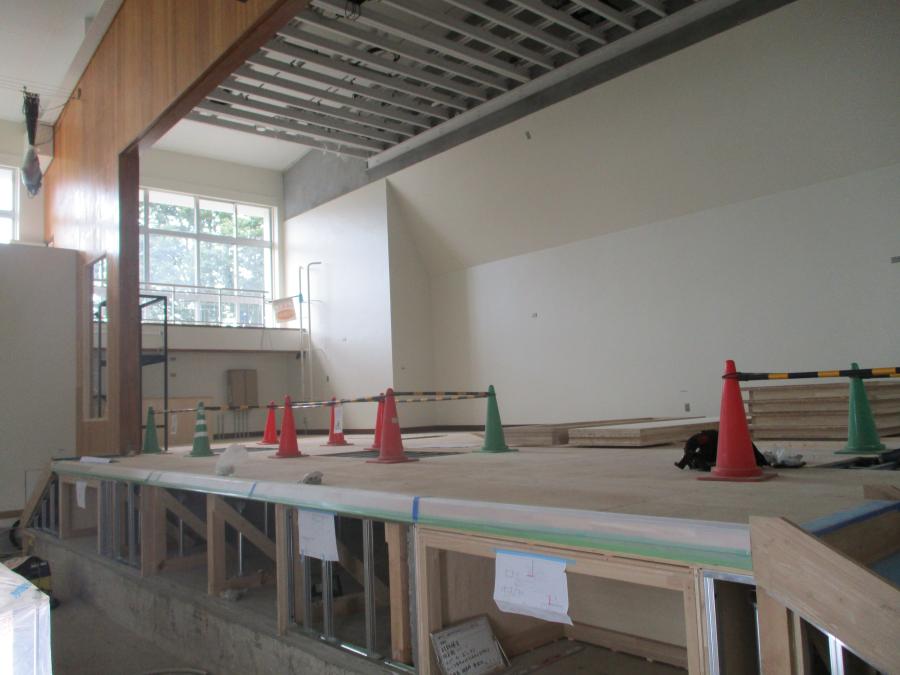

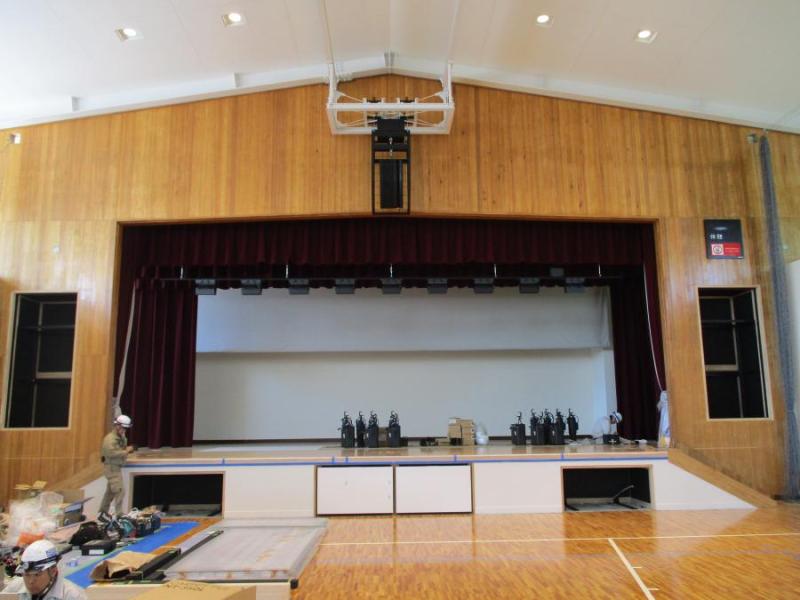

体育館ステージ工事
新築棟は屋根が完成し、軒及び内装工事を行っています。体育館はステージ工事を行っています。校舎棟は1,2階の内装工事を行っています。
令和元年6月
-

全景
-
接続廊下鉄骨工事
-

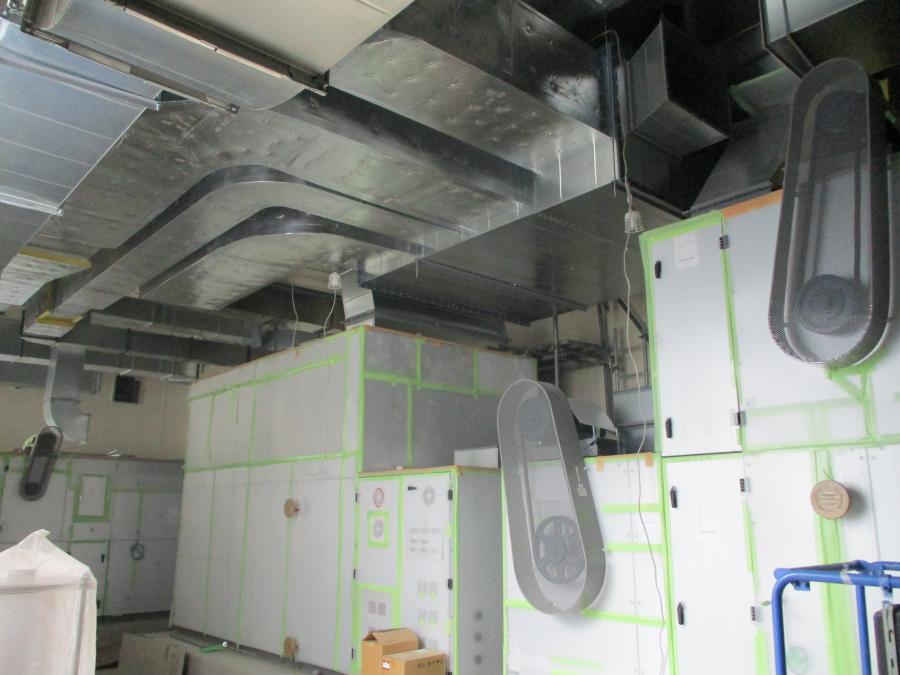

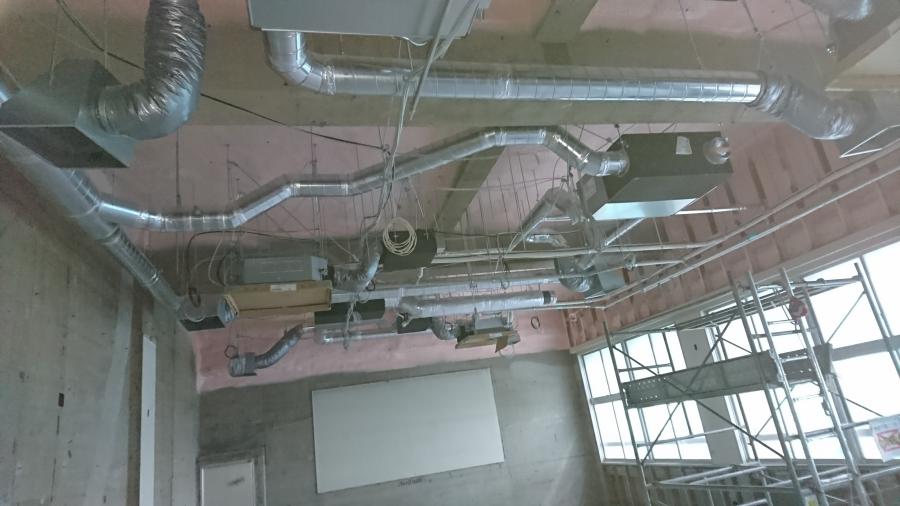

新築棟機械室機器設置工事
-

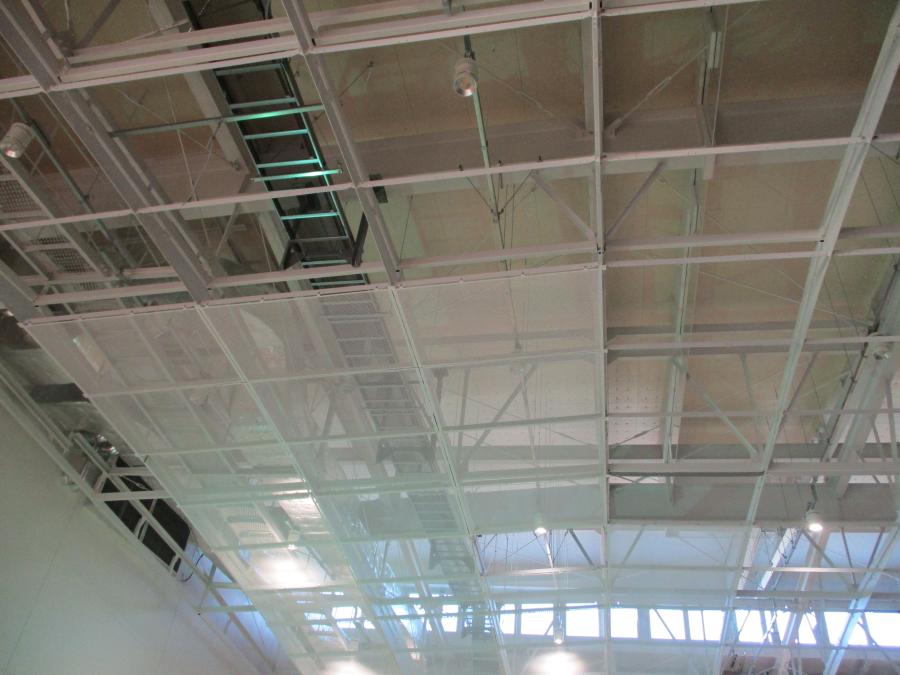

体育館内装工事
-
校舎棟音楽室内装完了
-
校舎棟会議室内装完了
新築棟と校舎棟の接続廊下の鉄骨工事が始まりました。新築棟機械室の機器設置工事が始まりました。校舎棟は3階の内装工事が完了してきました。
令和元年5月
-
全景
-

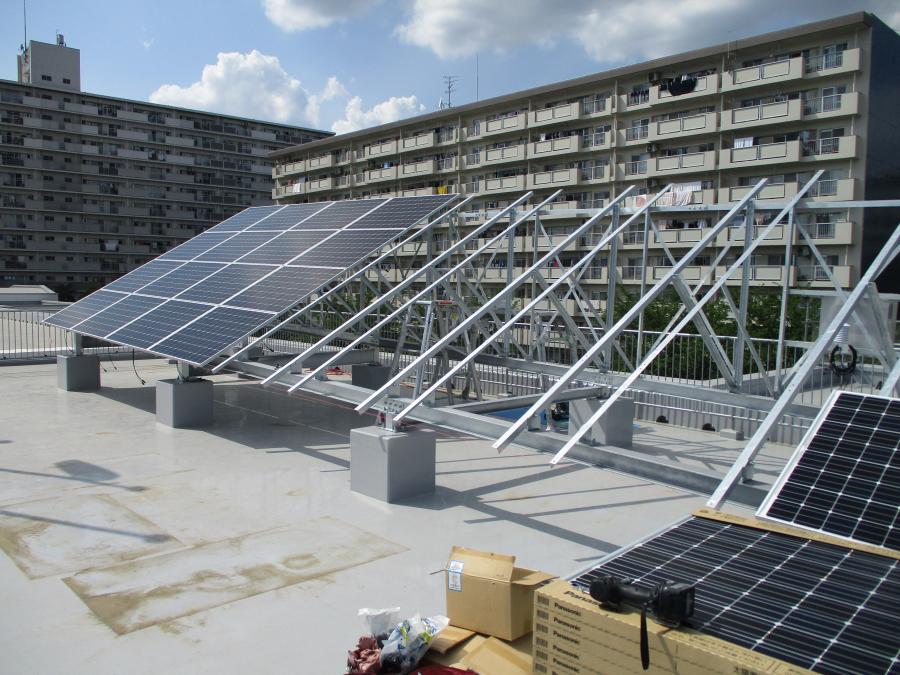

校舎棟屋上太陽光パネル
-

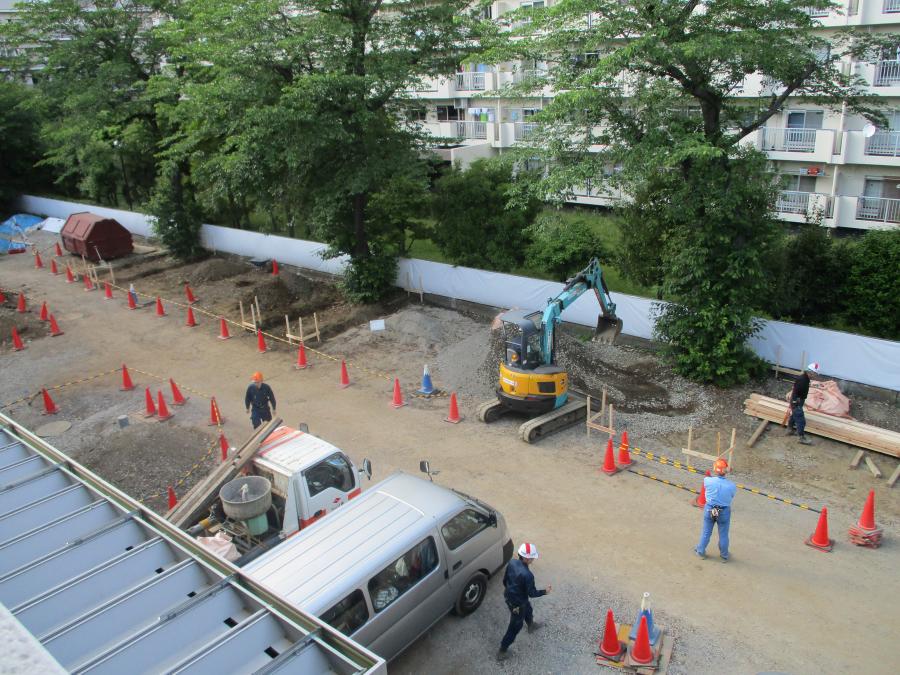

校舎棟北側外構工事
新築棟は屋根工事をしています。校舎棟は屋上に太陽光パネルを設置しています。校舎北側の外構工事も始まりました。
平成31年2月
-

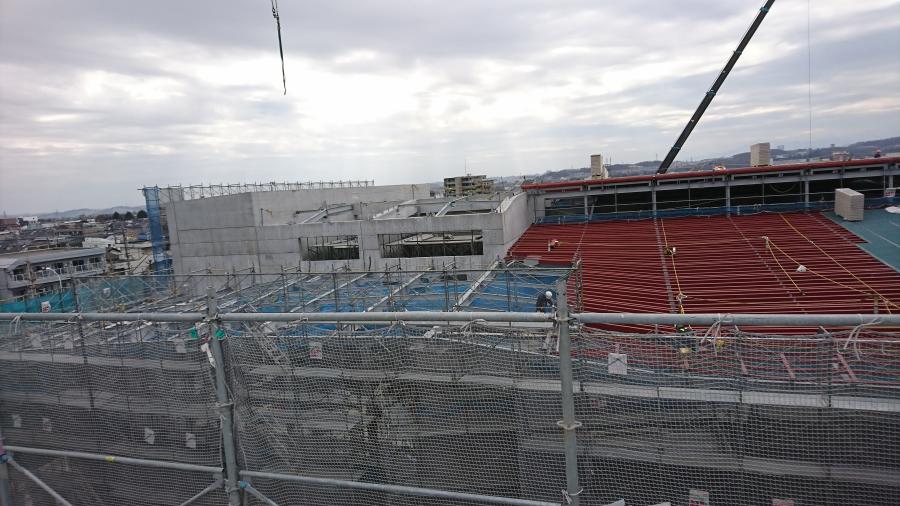

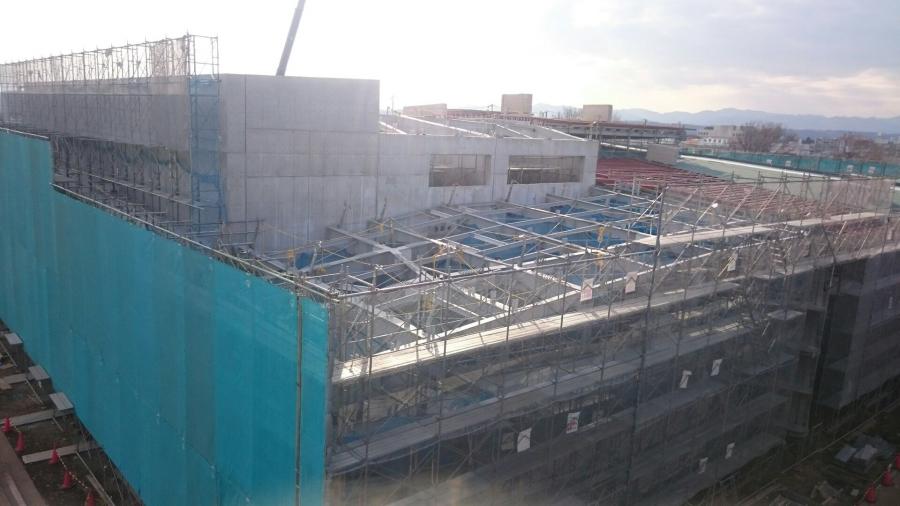

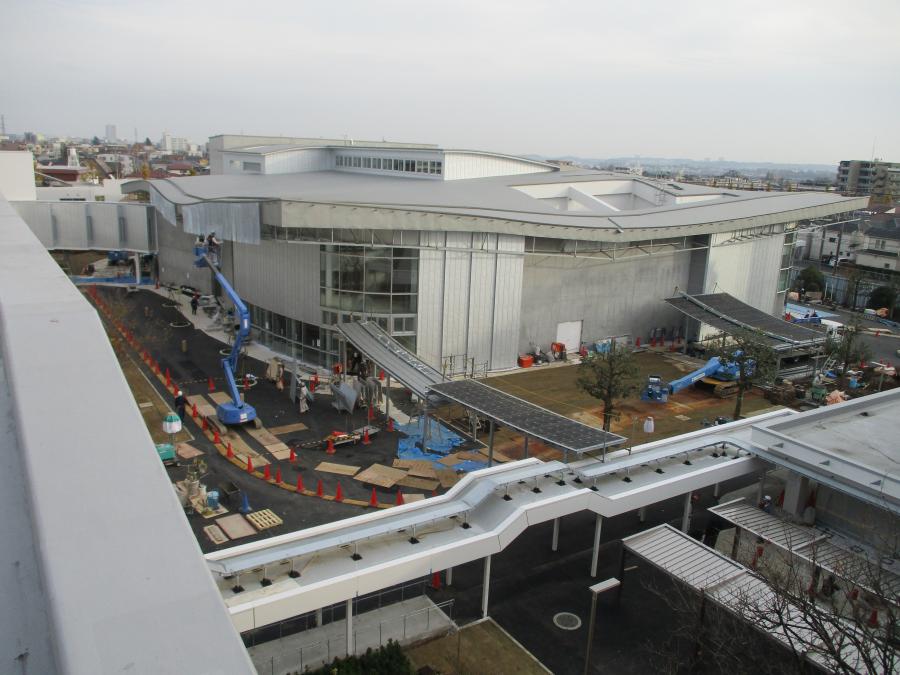

全景
-
全景
-
校舎棟内装工事
-

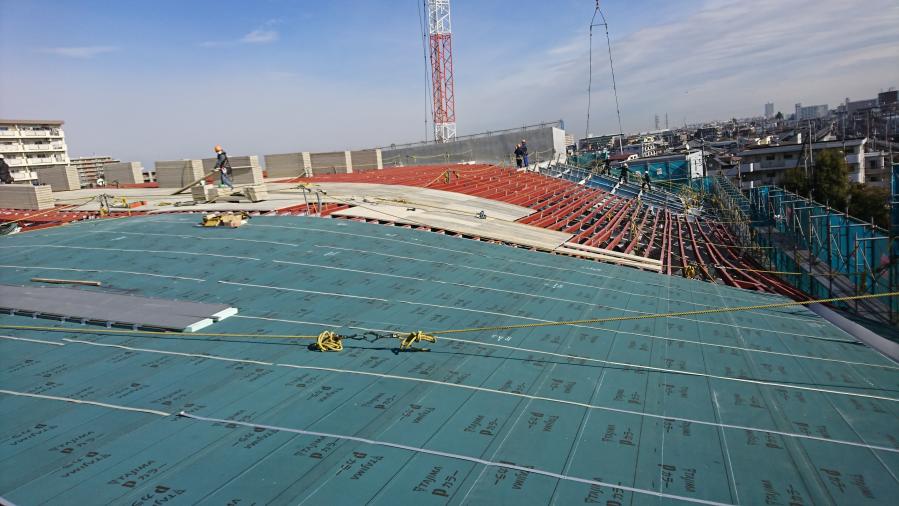

屋根下地工事
-

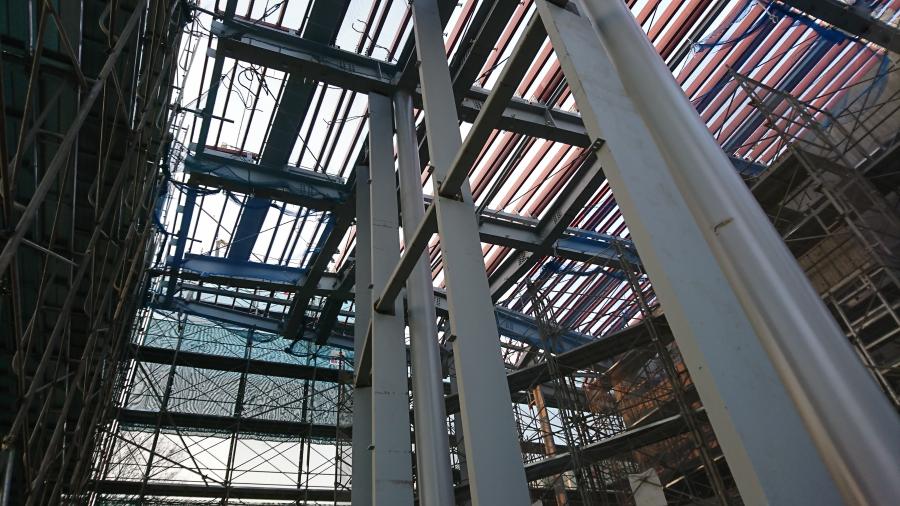

屋根鉄骨工事
-
校舎棟内装工事
新築棟は、屋根の鉄骨工事及び屋根下地工事をしています。校舎棟は天井や壁の内装工事をしています。
平成31年1月
-
全景
-
屋根鉄骨
-
2階鉄骨柱屋根
-

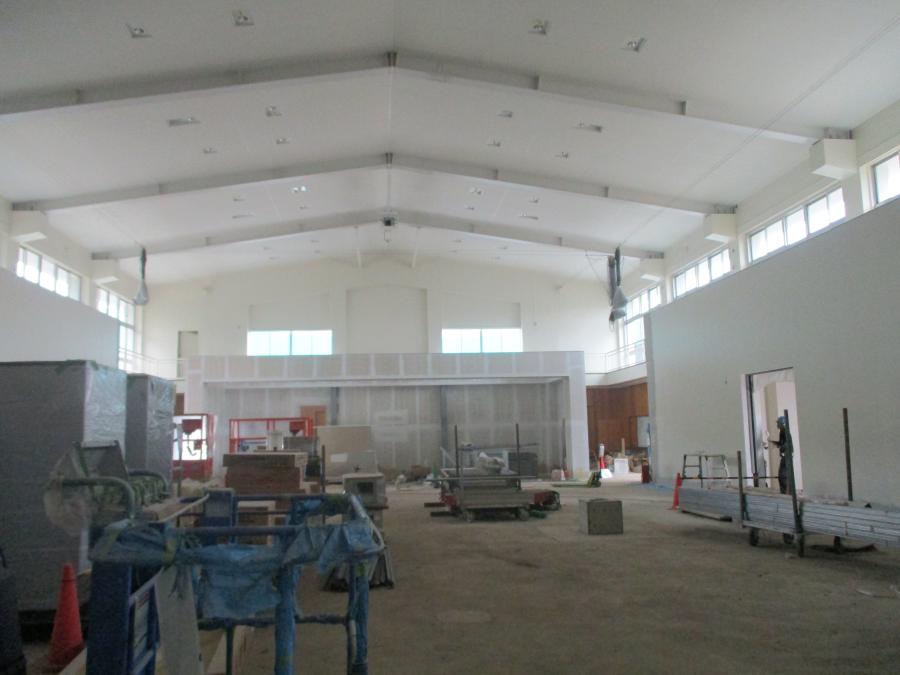

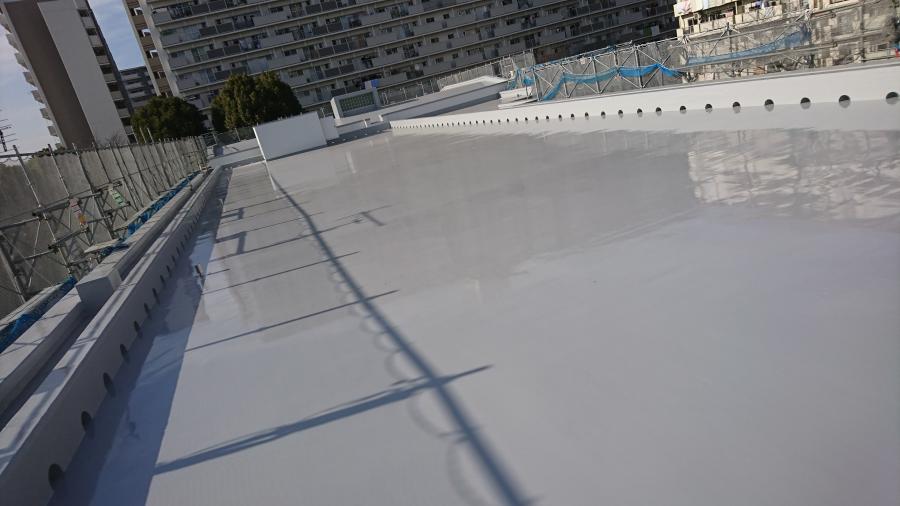

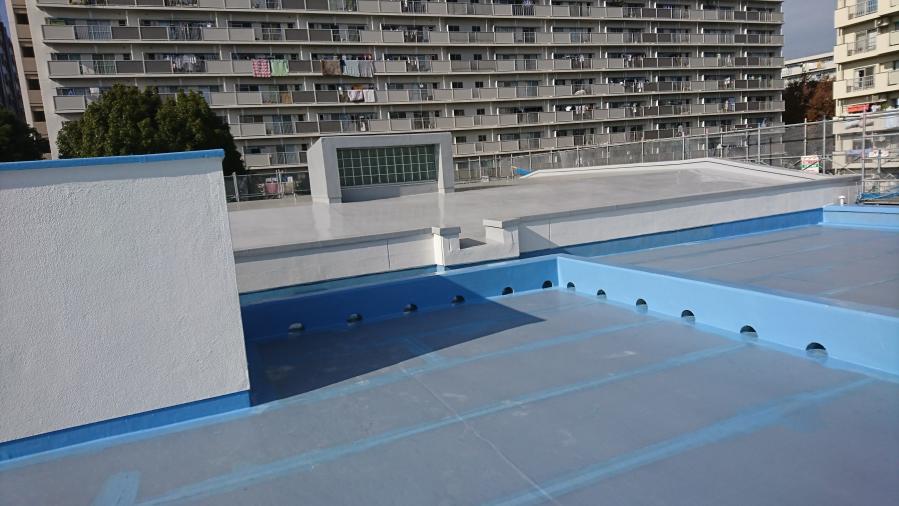

屋上ウレタン防水
-
校舎棟天井下地
-
体育館棟足場
新築棟はコンクリート工事が終了し、3階までの鉄骨組み立てをしています。校舎棟は屋上の防水が終了し、教室は天井を張るための下地組をしています。体育館棟は内部の足場を組んでいます。
平成30年12月
-
全景
-
校舎棟屋上
-
体育館棟可動客席等鉄骨
新築棟は3階の屋根の下地組をしています。校舎棟は屋上防水をしています。体育館棟は可動客席や機械室の鉄骨を組み立てています。

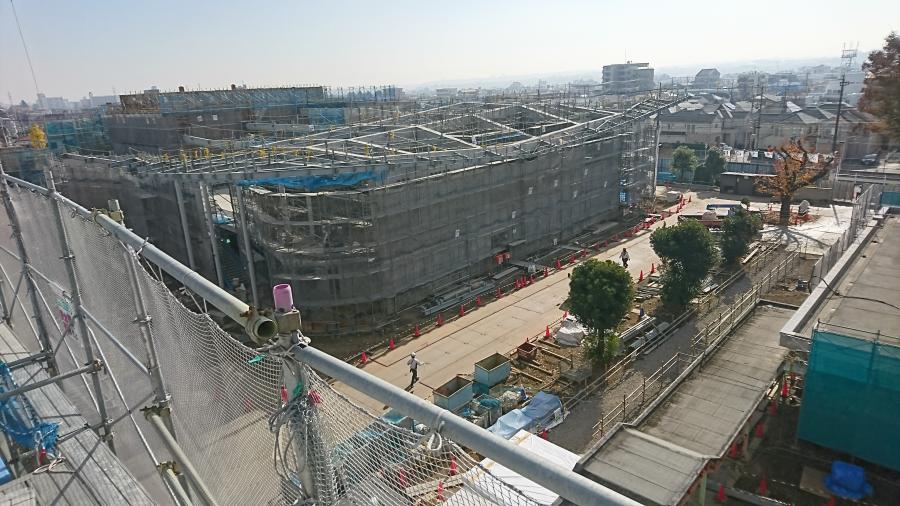

平成30年11月
-
全景
-

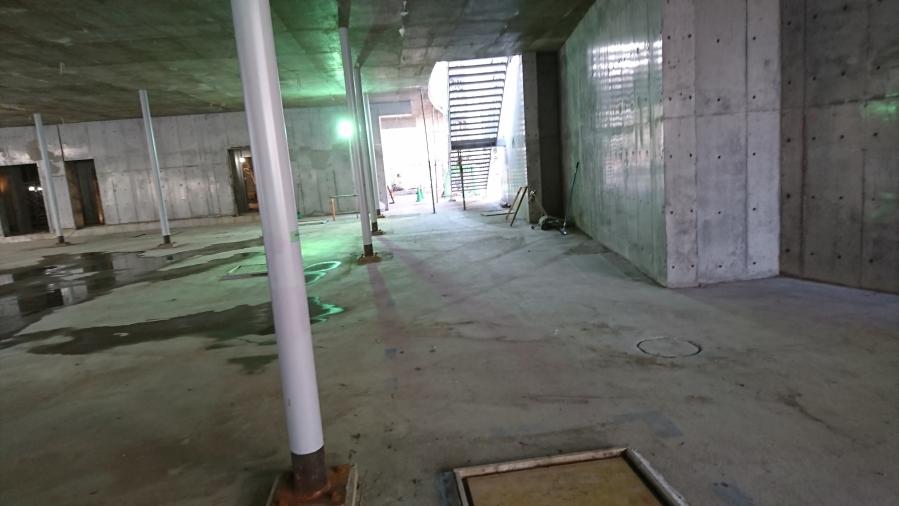

1階交流ひろば北側
-

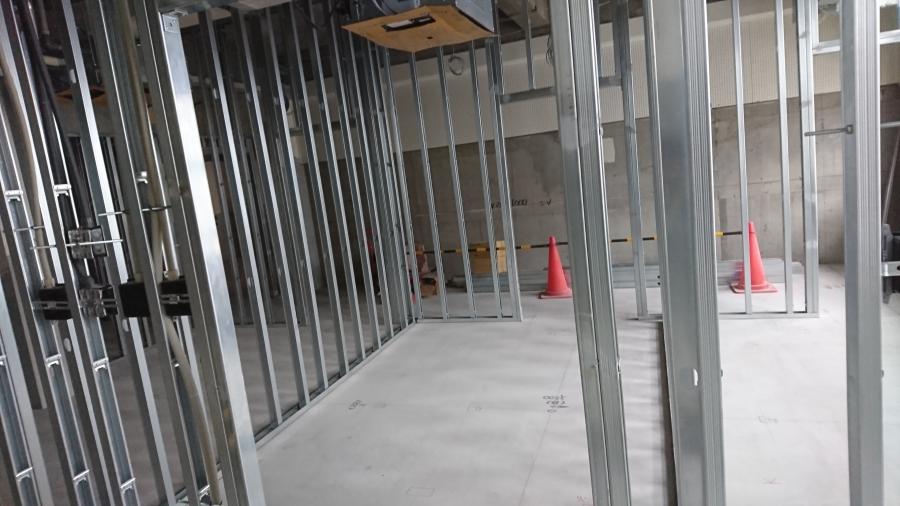

校舎棟相談室間仕切り
新築棟3階には鉄骨の柱、梁を設置しています。校舎棟では、相談室等の間仕切りの下地組をしています。
平成30年10月
-

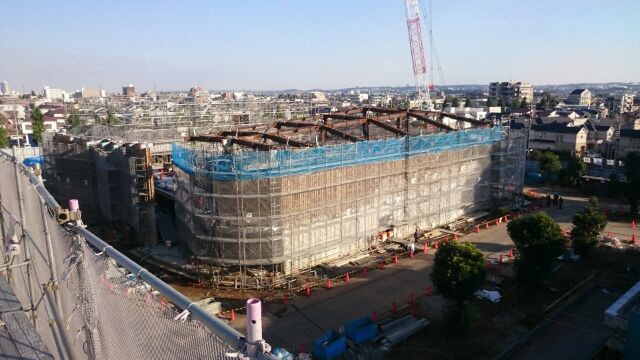

全景
-
1階交流ひろば階段
-
2階開架閲覧スペース
新築棟2階までの壁ができました。1階開架閲覧スペースにある交流ひろばの階段、及び2階開架閲覧スペースの工事状況です。
平成30年9月
-
全景
-

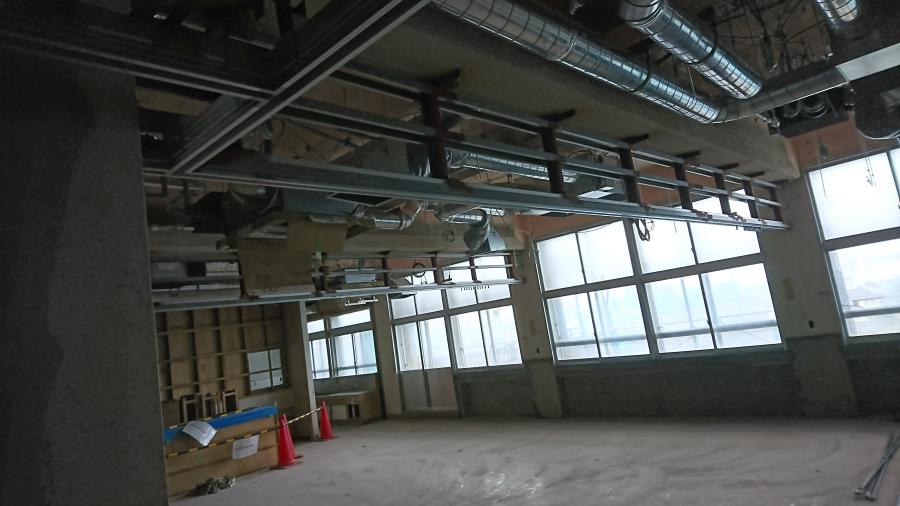

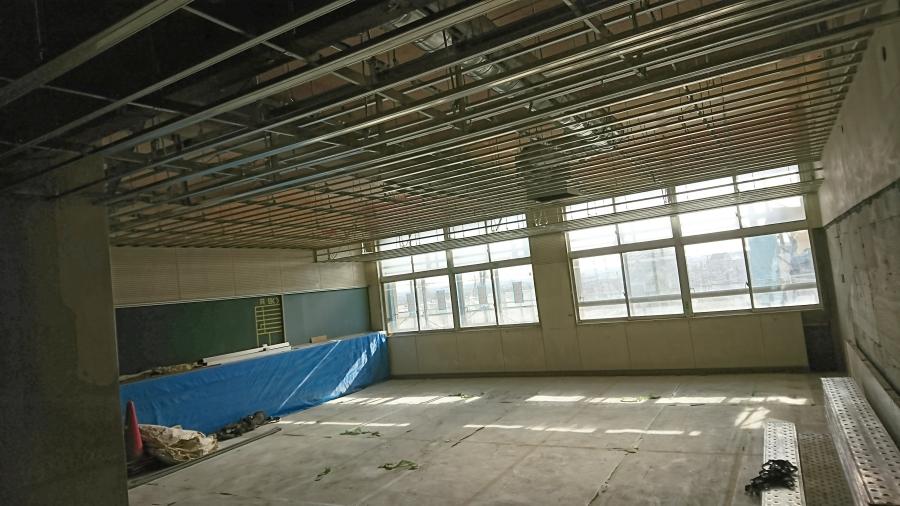

校舎棟教室天井裏
-

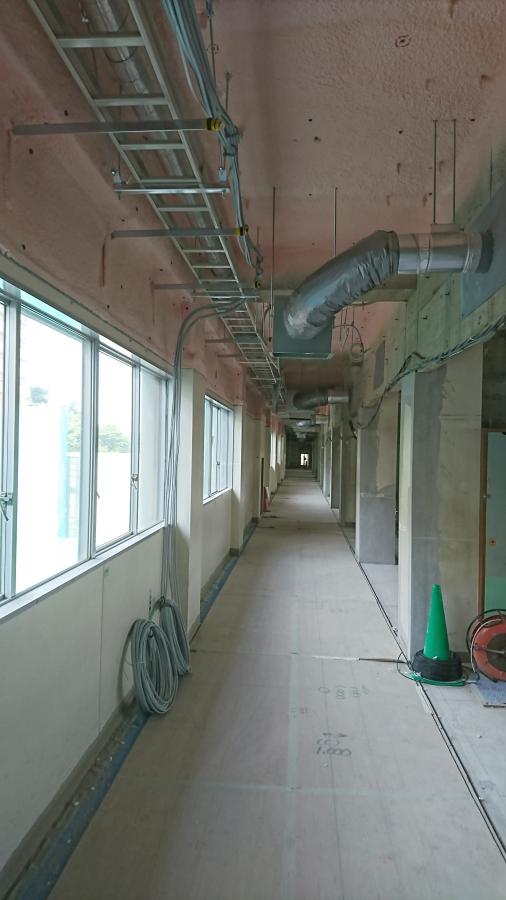

校舎棟教室天井裏

新築棟は、2階の壁や柱の工事をしています。校舎棟は教室の天井裏の設備配管の工事をしています。
平成30年8月
-

2階床コンクリート工事
-
校舎棟北側 外部階段・エレベーター工事
新築棟2階床コンクリート工事の状況です。建物全体の大きさが、わかるようになってきました。
校舎棟北側の外部階段、エレベーターを設置する鉄骨工事の状況です。
平成30年7月
-
新築棟1階立ち上がり
-

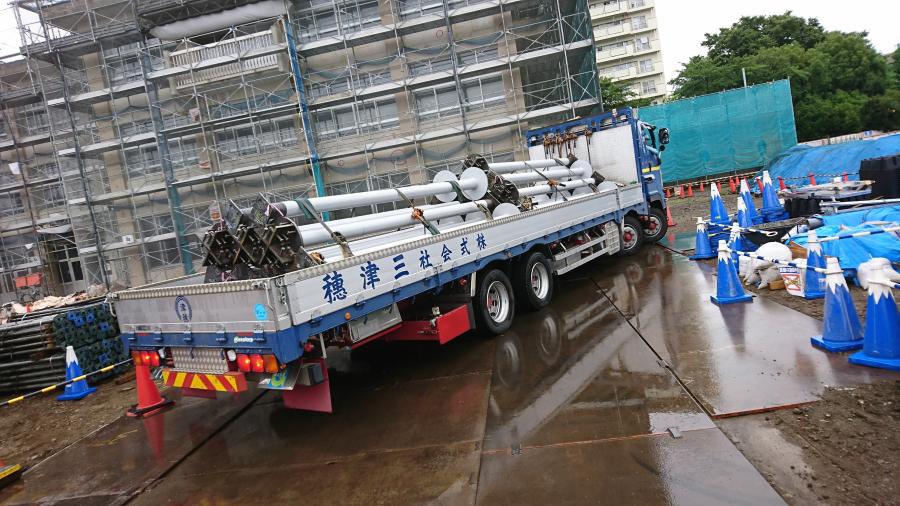

鉄骨搬入
-

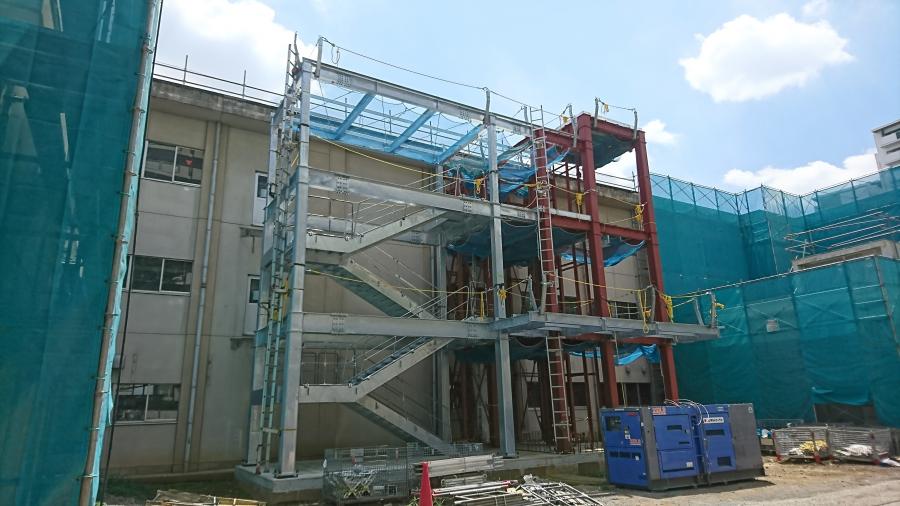

鉄骨建て方
新築棟1階コンクリート部分壁の工事状況です。部屋の仕切りが分かるようになってきました。
鉄骨の柱が搬入され1階の天井(2階の床)を支える柱が建ちました。
平成30年6月
-
新築棟全景
-
校舎棟教室天井
-
校舎棟廊下天井
新築棟は1階の床が出来上がり、建物の大きさが分かるようになりました。校舎棟では内装撤去後、天井に断熱材を吹きつけ、電気配線や設備配管を施工しています。

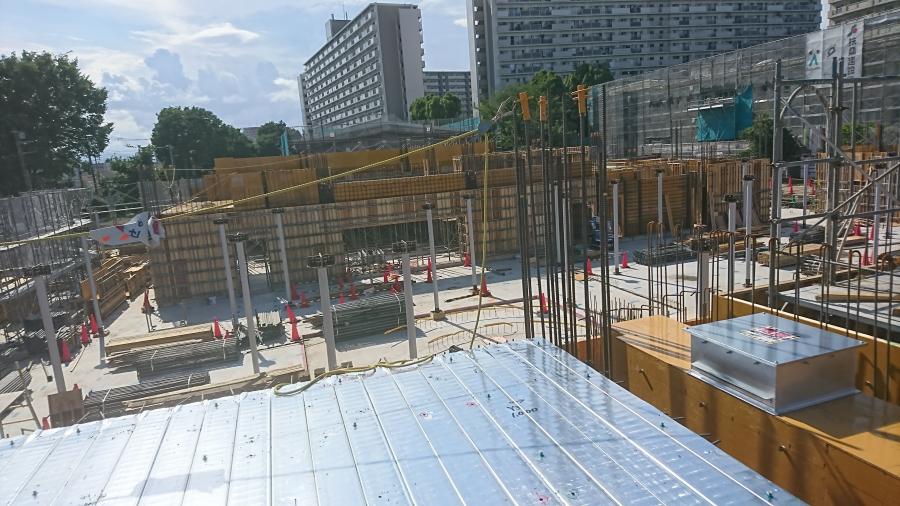

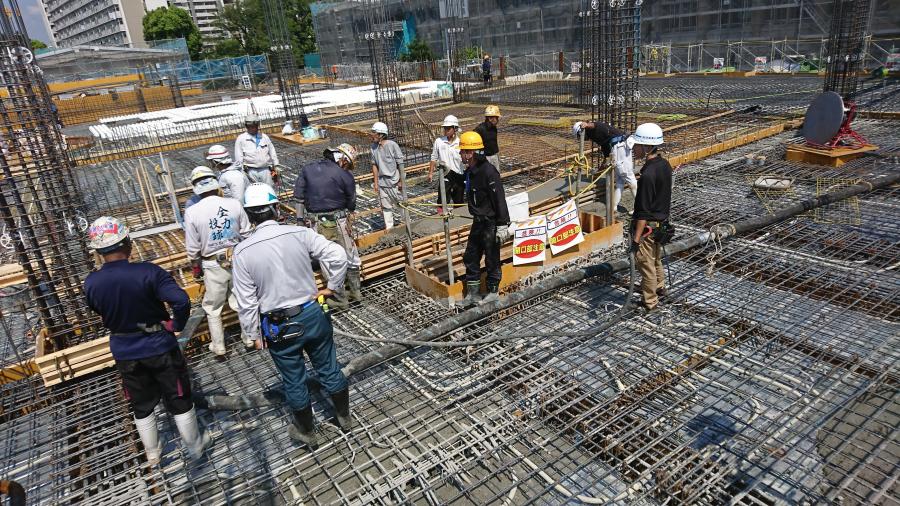

平成30年5月
-
新築棟1階床鉄筋工事
-
1階床コンクリート工事
-
1階柱壁鉄筋組立て
新築棟1階床の工事状況です。床の鉄筋を組立て、コンクリートを打設し、柱、壁の鉄筋組立てを始めました。
平成30年3月上旬
-

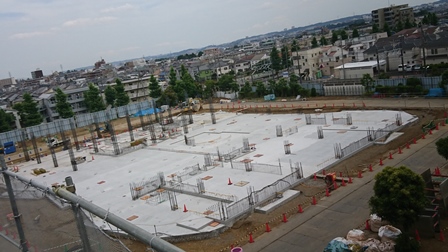

全景
-

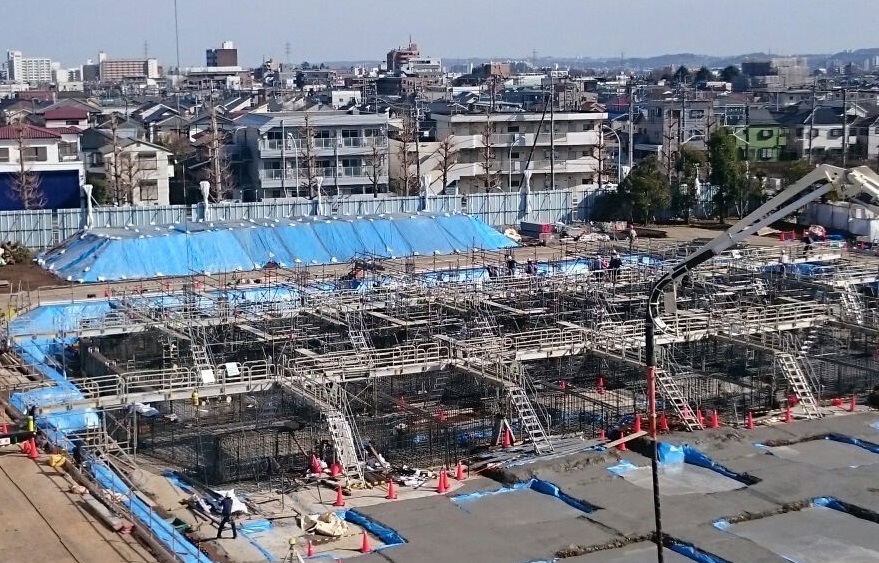

新築棟東側(鉄筋組立状況)
新築棟は地下部分の掘削が終わり、建物の大きさが見えてきました。東側から基礎など建物の地下にあたる部分の鉄筋の組立を行っています。
また、屋外の既存物撤去工事について、その大部分が終了しました。
平成30年2月上旬
-

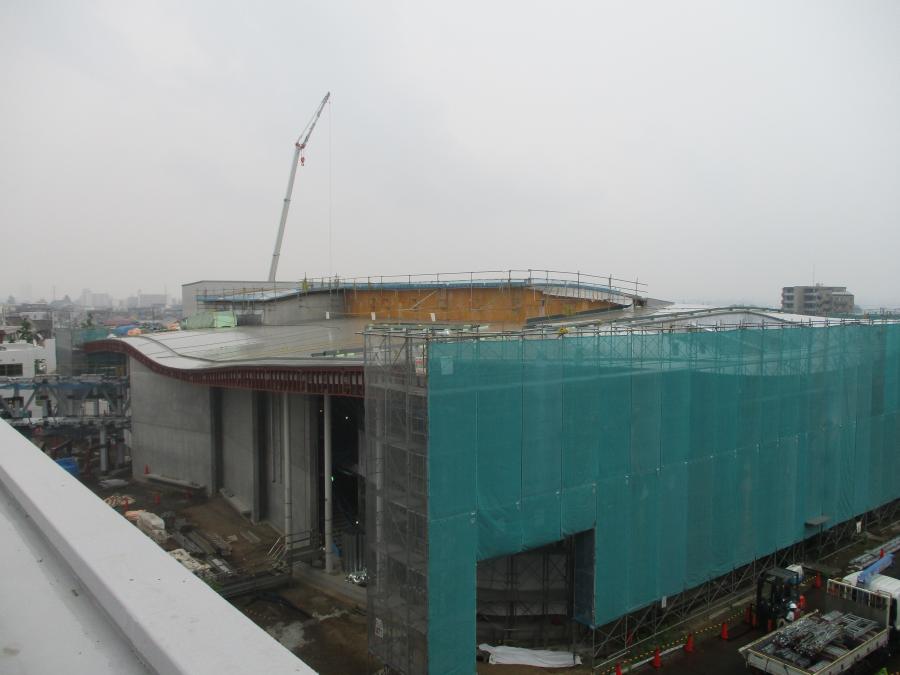

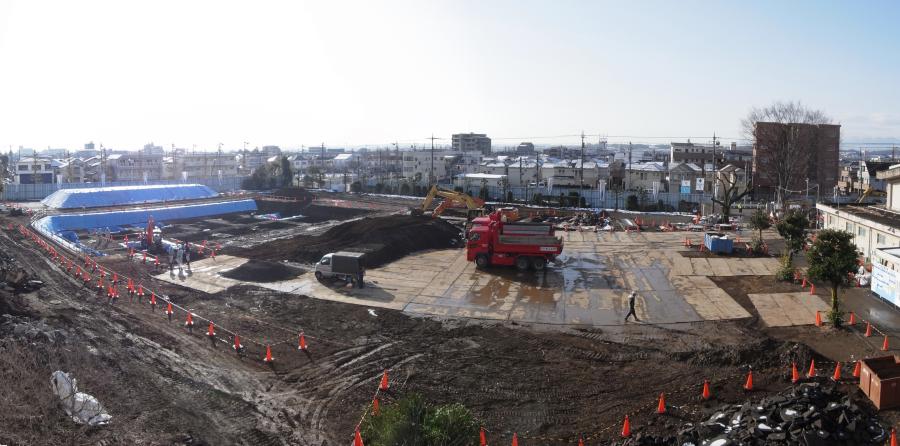

全景
-

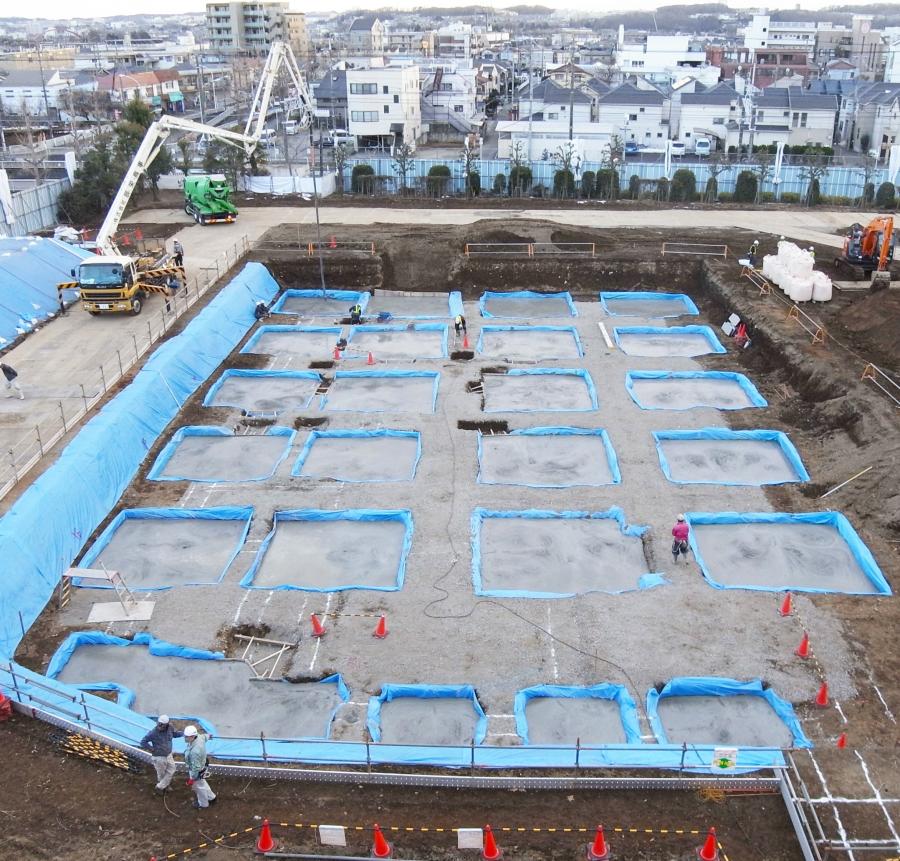

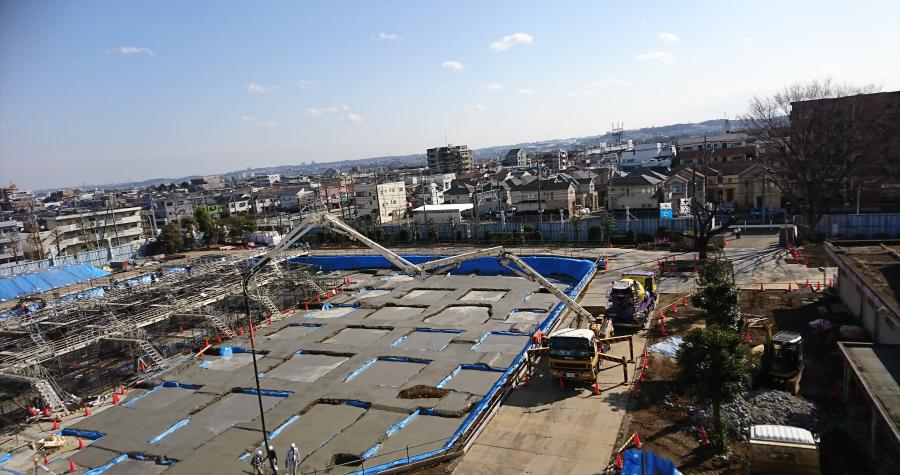

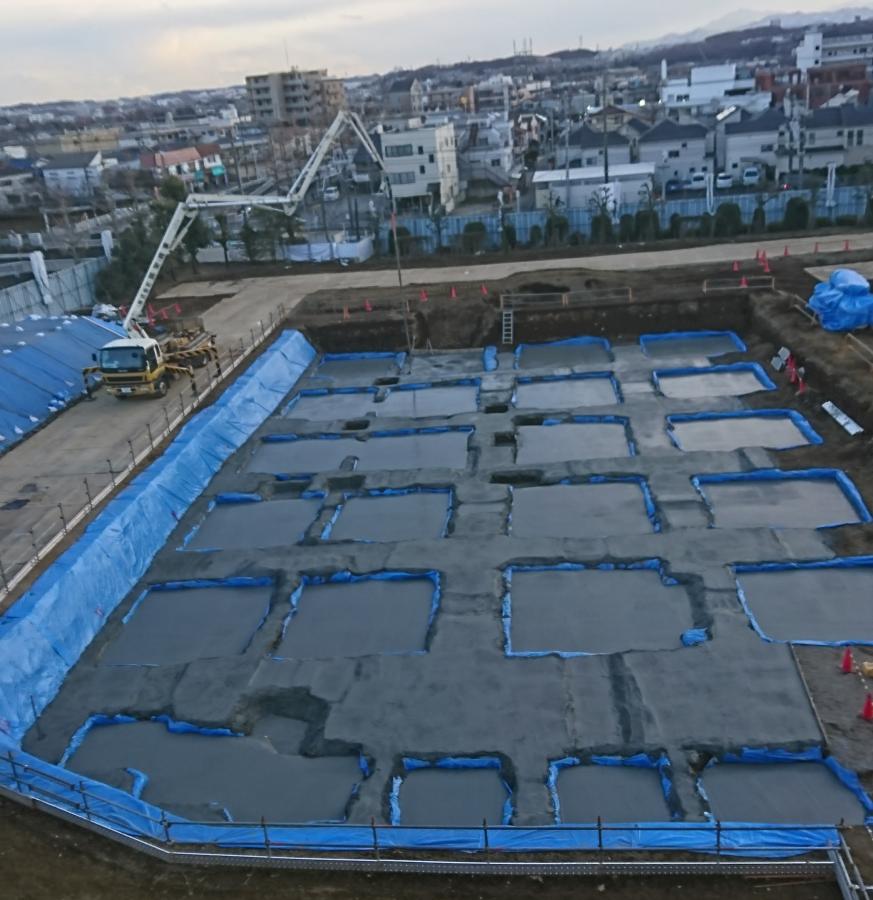

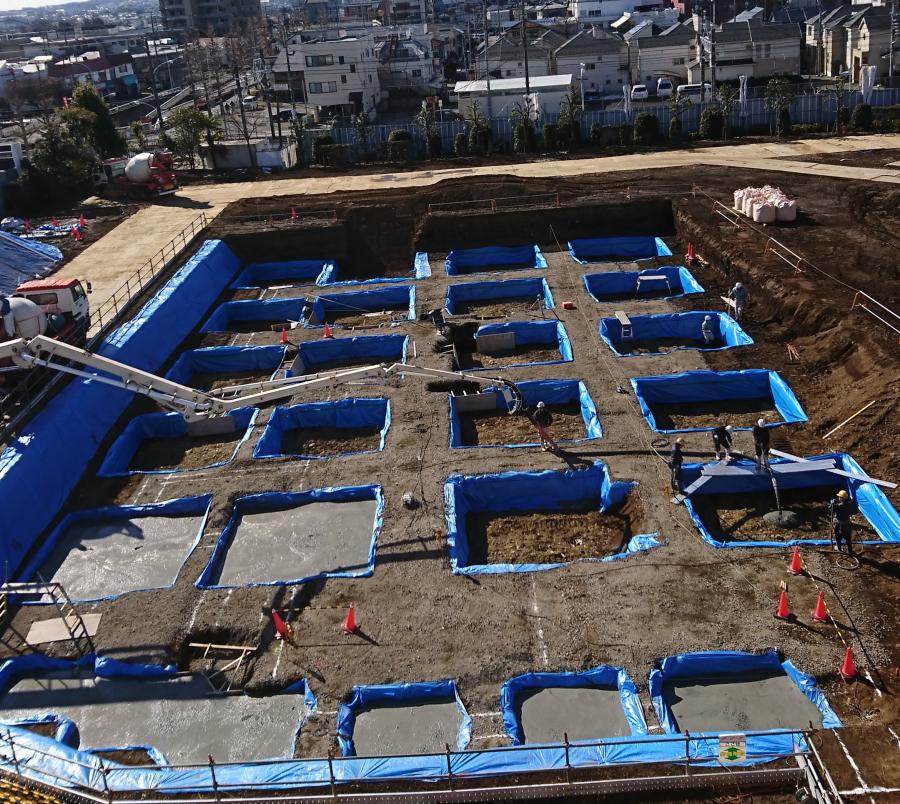

コンクリート打設前
-
ラップルコンクリート打設中
-
ラップルコンクリート打設後
-
上から捨てコンクリートを打設

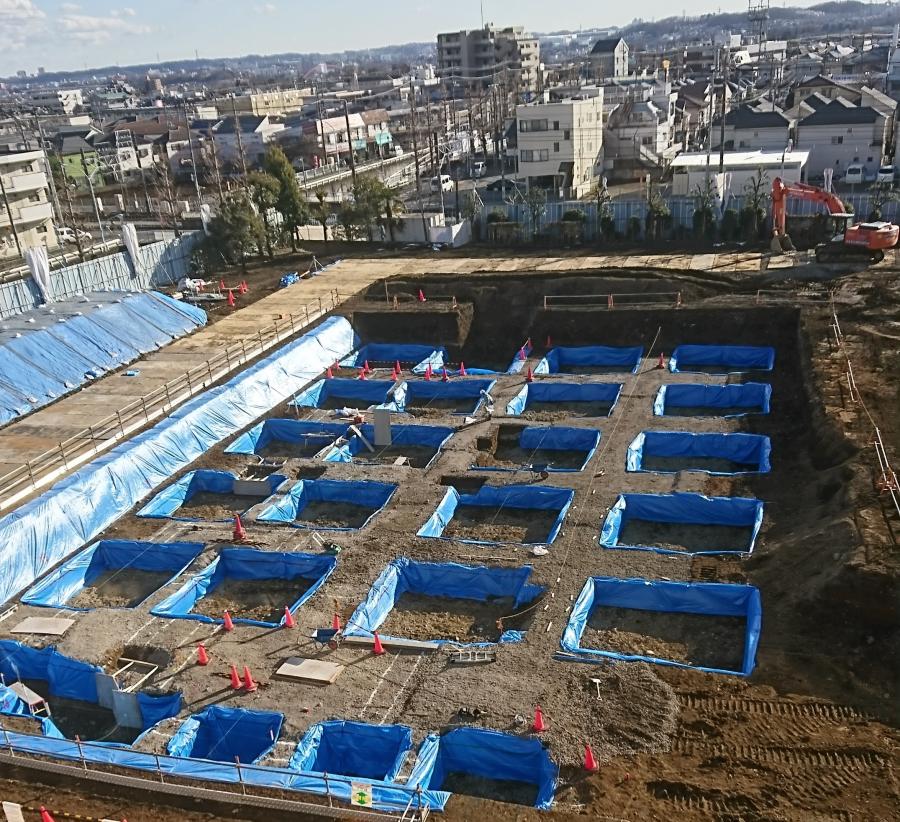

新築棟東側の基礎を設置するため、支持地盤との間にラップルコンクリートを打設しました。また、他の部分の掘削工事を行っています。
注:ラップルコンクリートは、基礎下の地盤改良工法の一つで、柱が立つ部分を支持地盤まで掘り下げ、コンクリートで補強していく工法です。基礎の底面に近い深さのところに十分な地耐力を持つ支持地盤がある場合に用いられます。
平成30年1月中旬
-

既存校舎棟屋上から撮影
-
既存プール等の解体
仮囲いが設置されました。また、既存プール等の解体を行っています。
